Baufortschritt

Hier wird der Baufortschritt festgehalten, in umgekehrt chronologischer Reihenfolge.

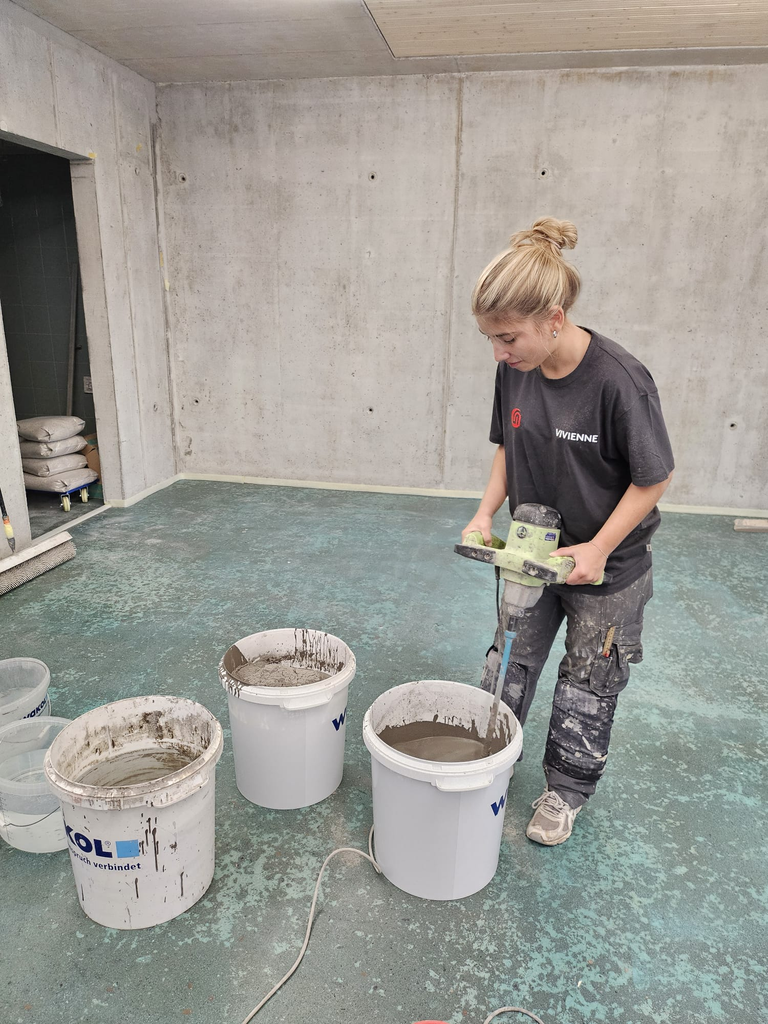

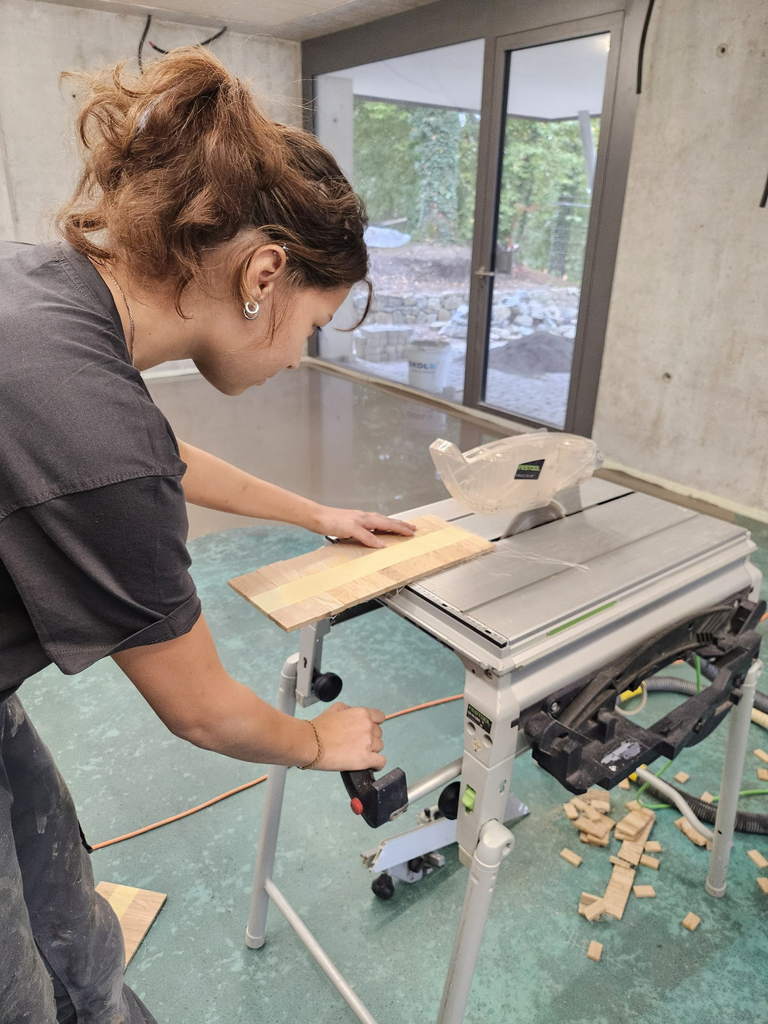

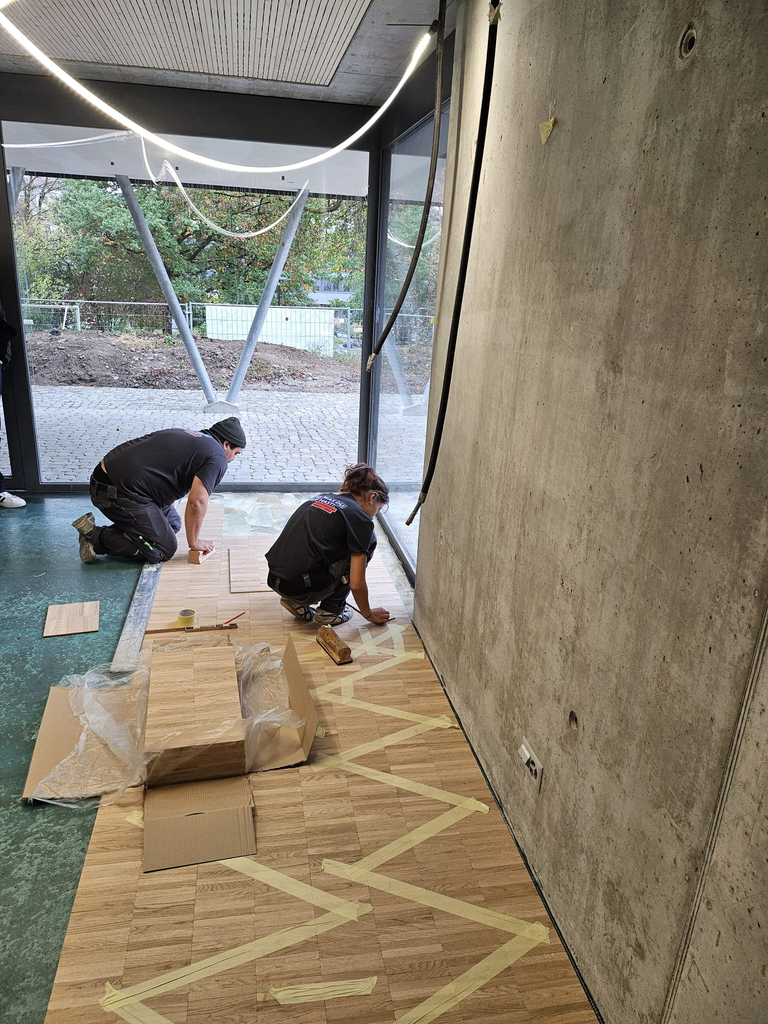

21.10.2026 Lehrlingscamp der Boden- Parketleger/in

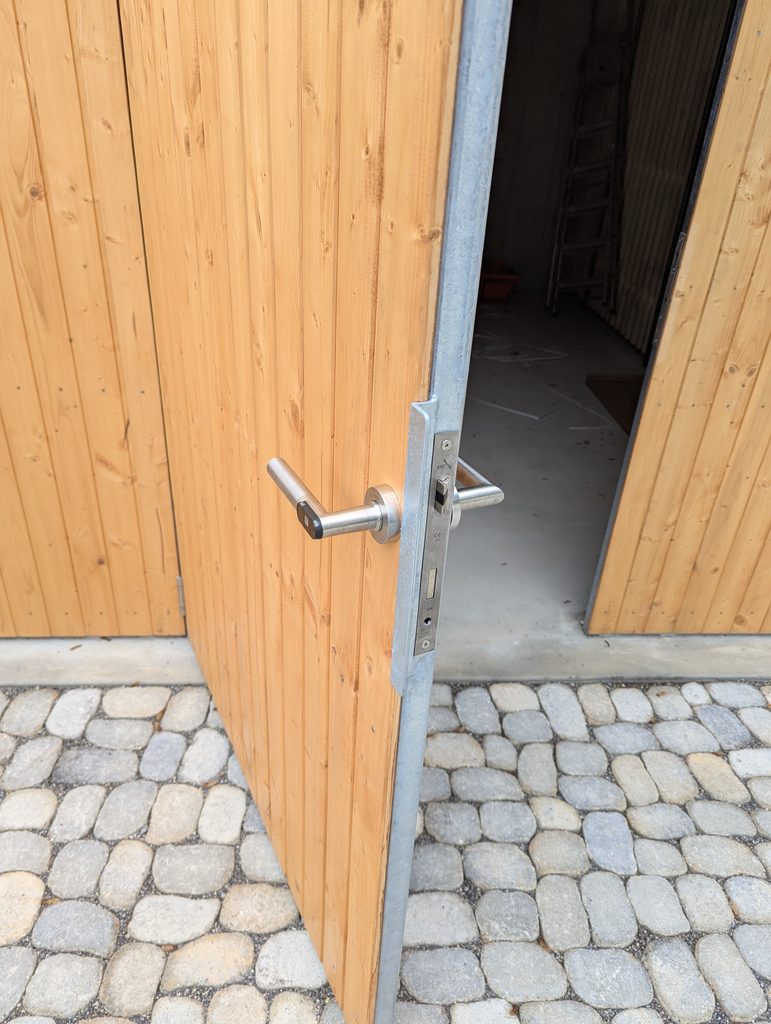

17.10.2026 Erste Türen mit Kleverkey und Trockner montiert

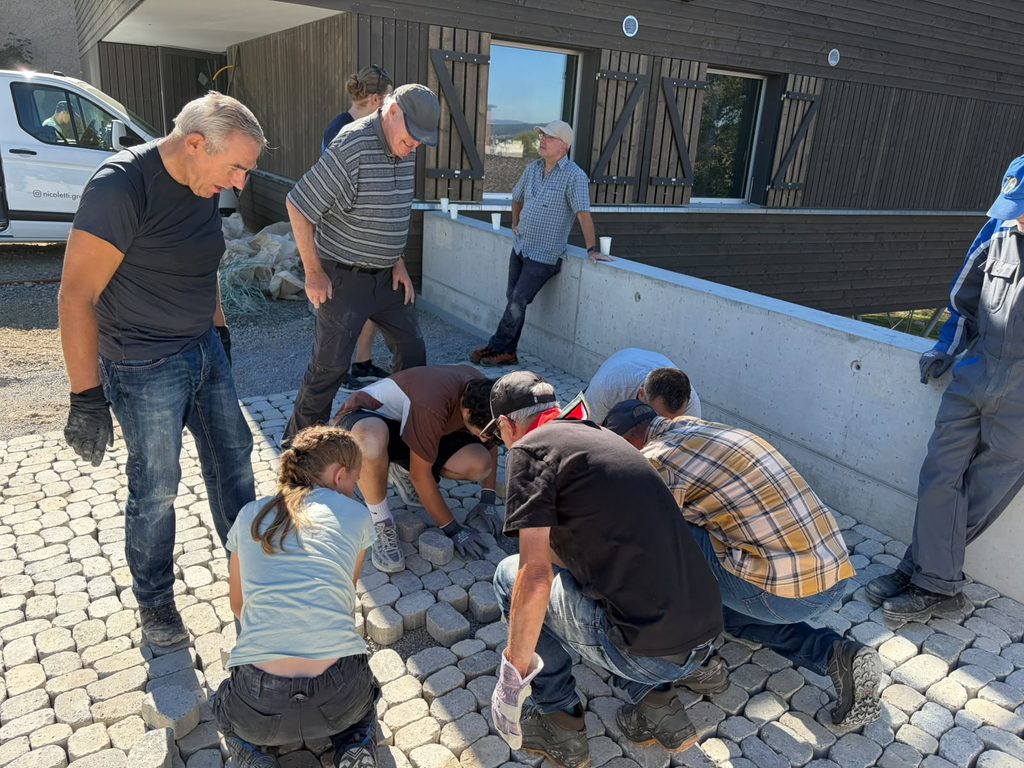

26.9.2026 Rotarier im Einsatz fürs neue Pfadiheim

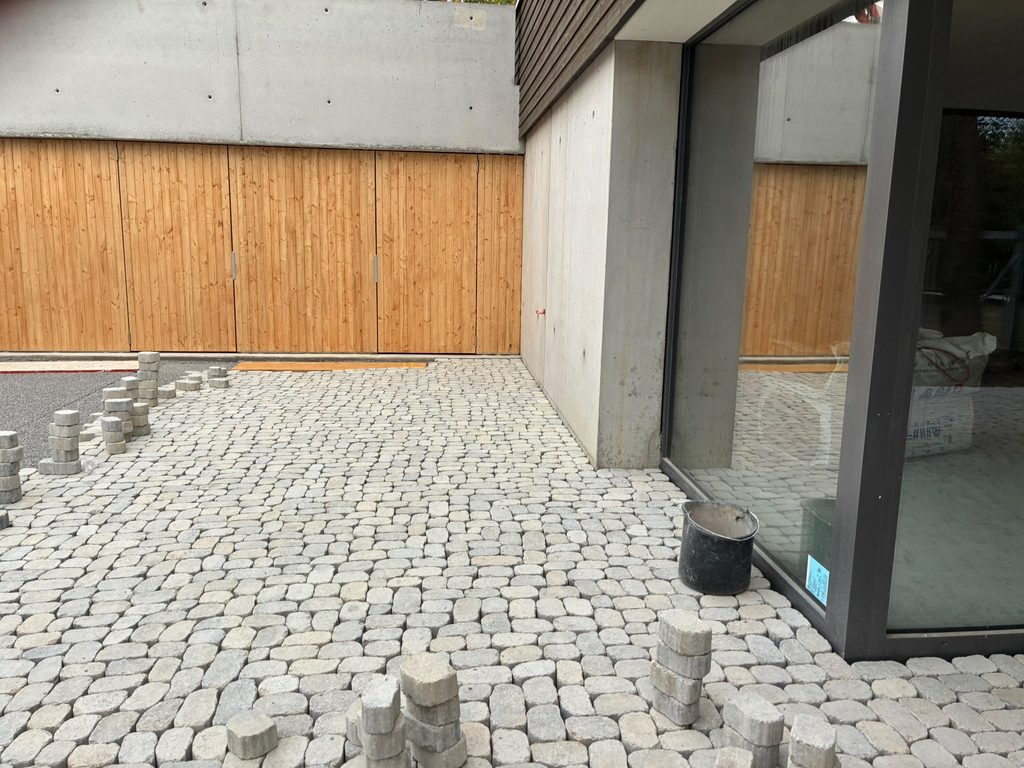

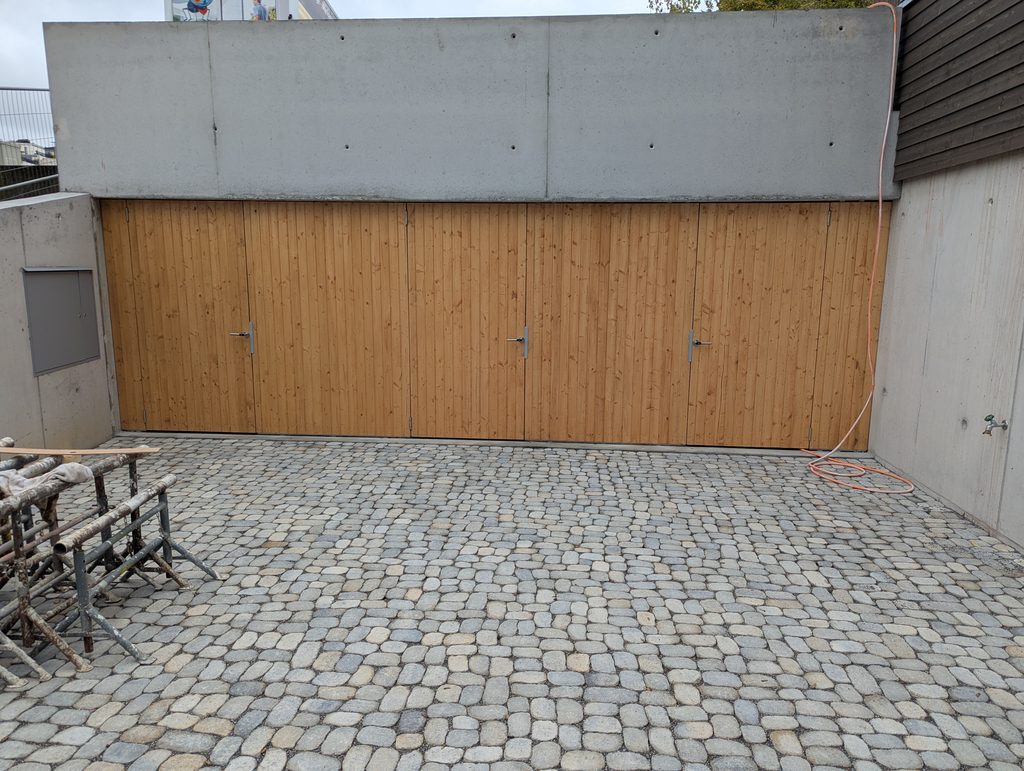

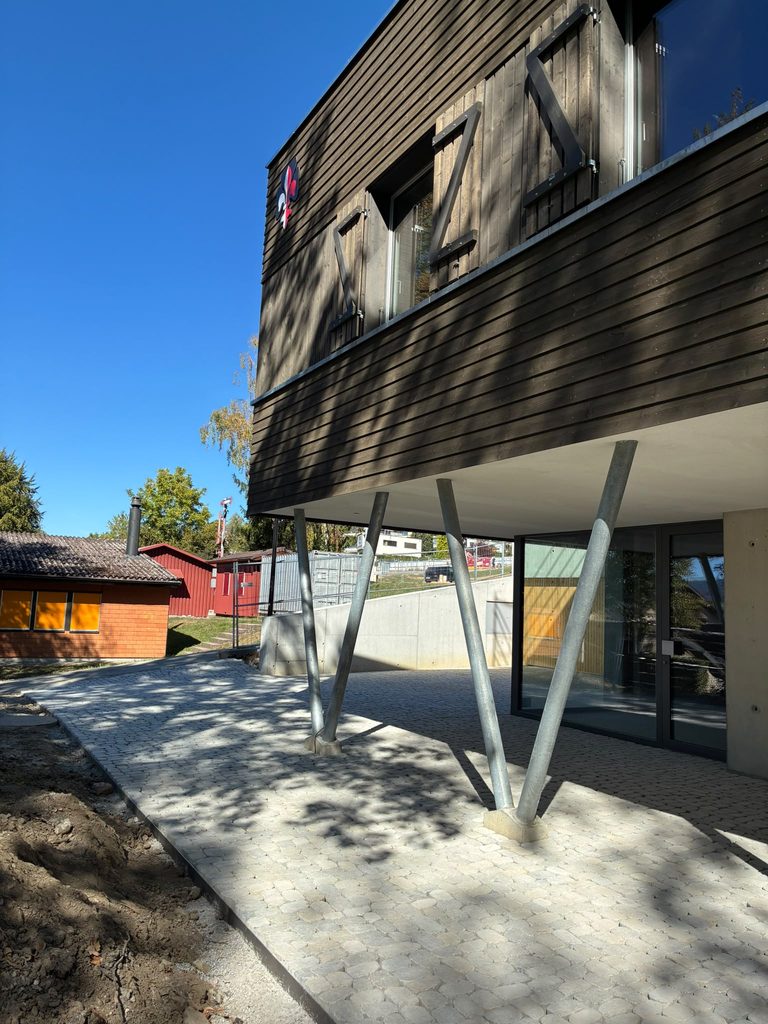

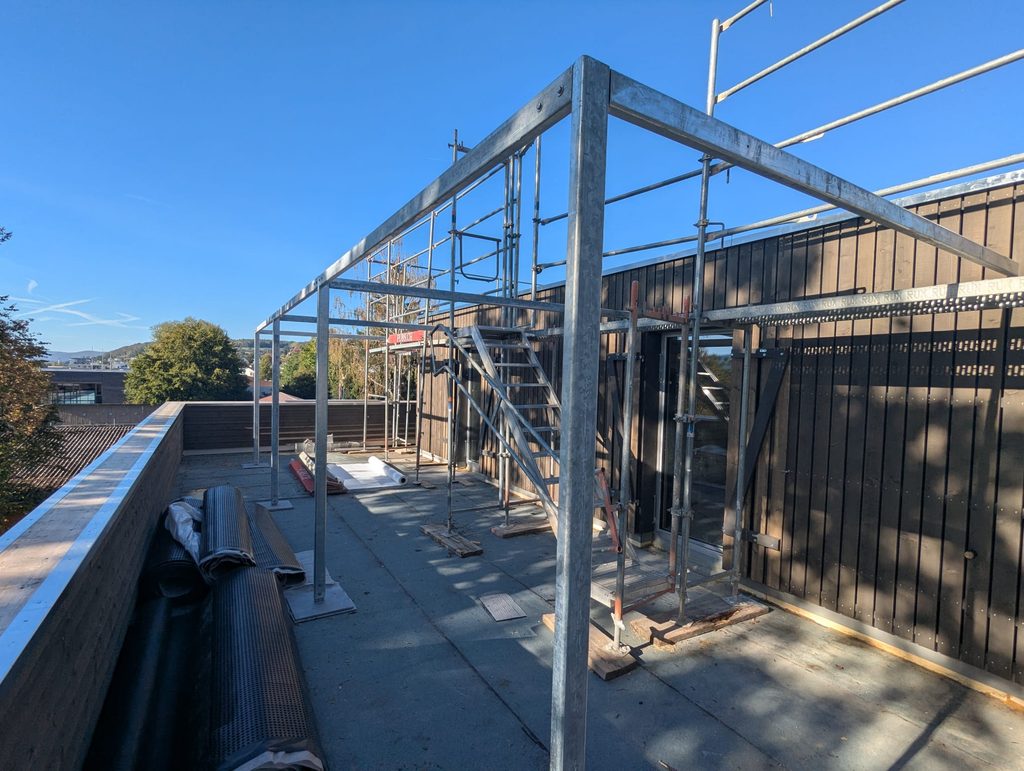

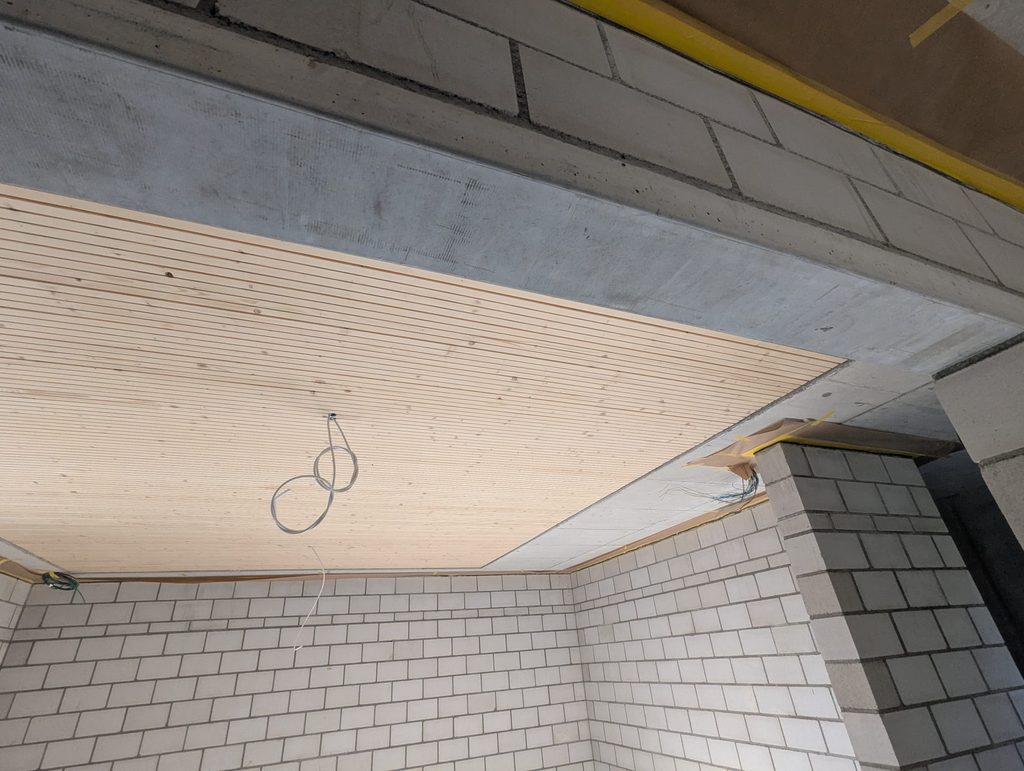

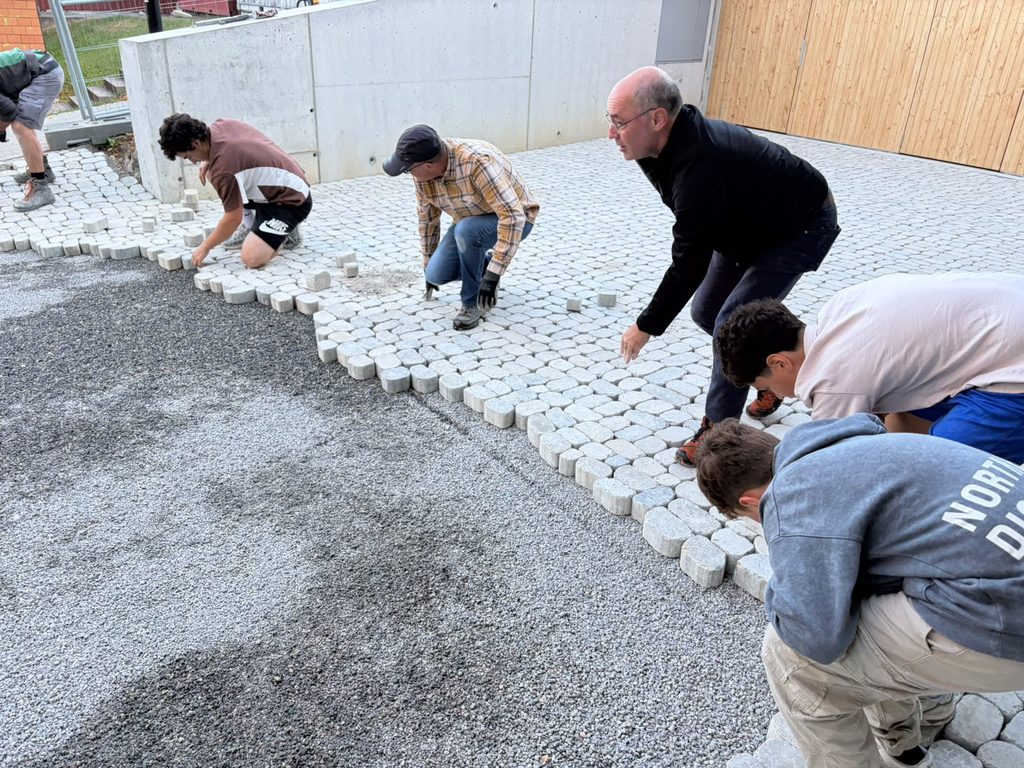

25.09.2026 Schallschutzdecke, Garagentor, Vorplatz, Pergola, Solaranlage

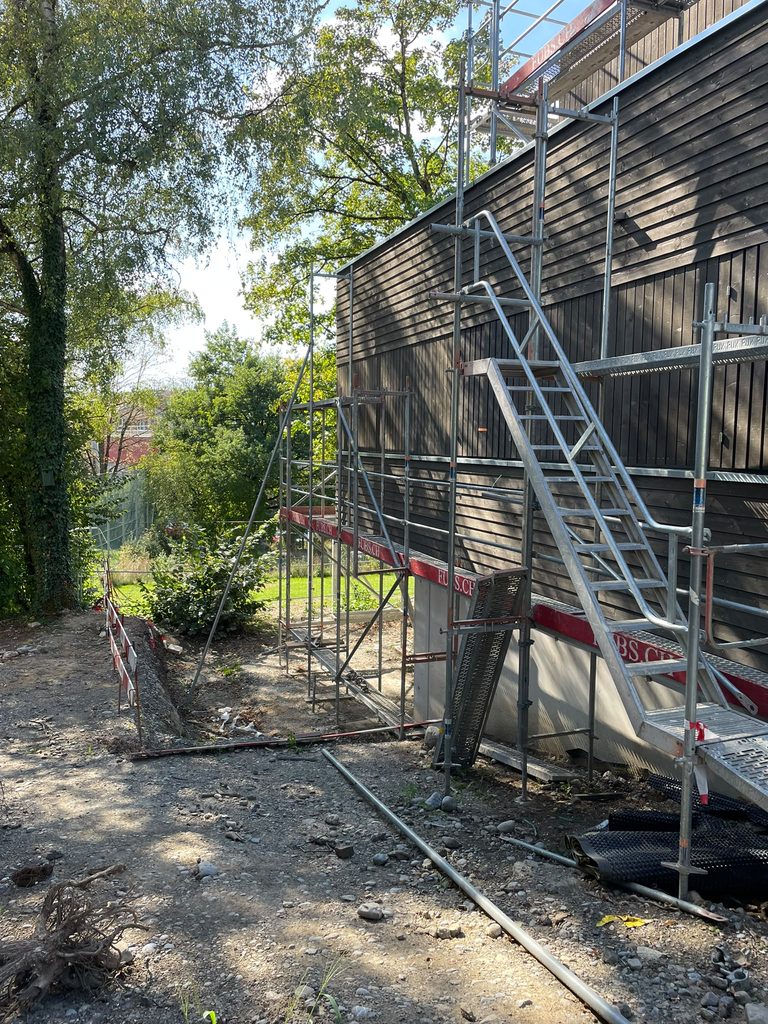

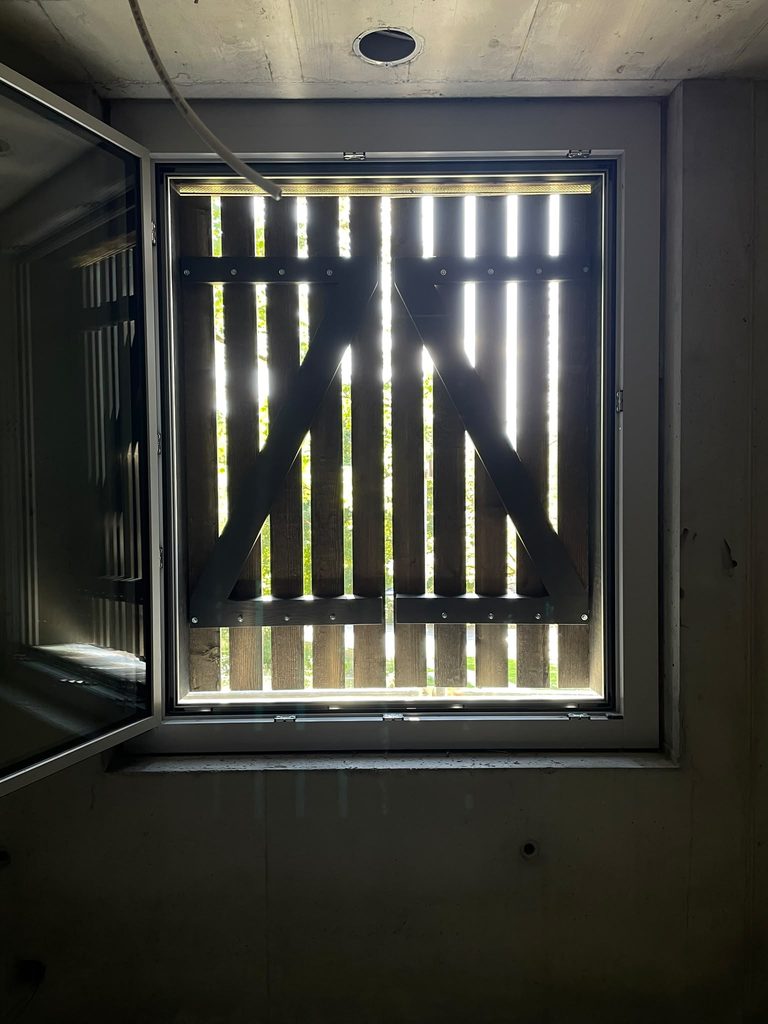

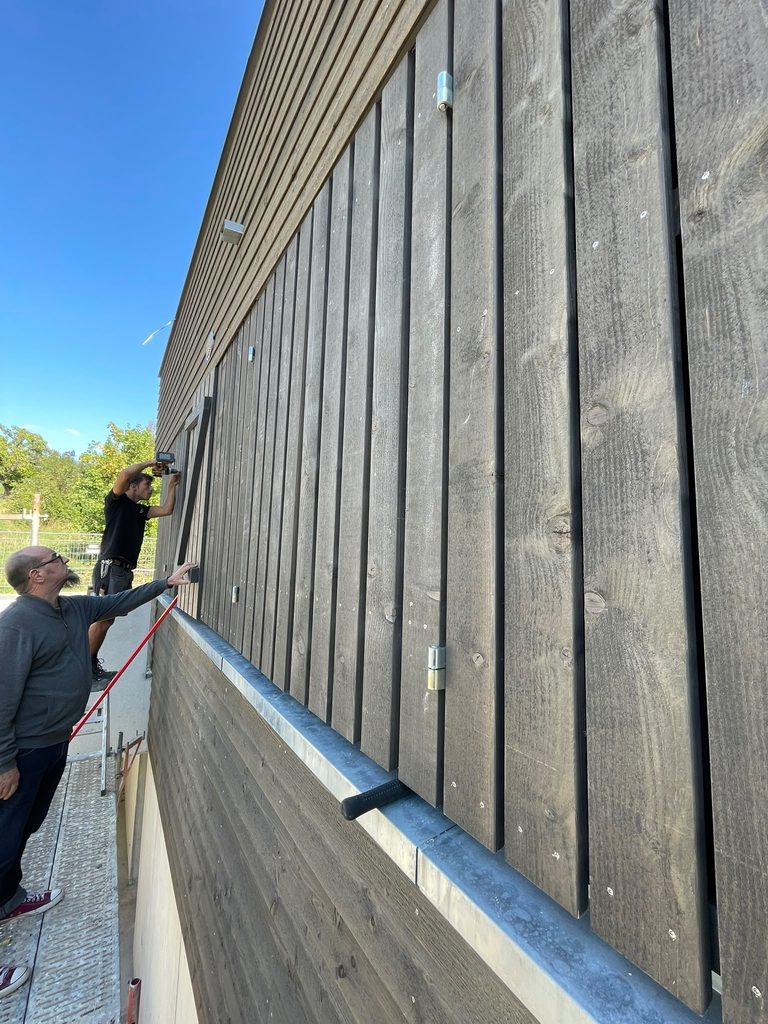

11.09.2026 Fensterläden sind montiert

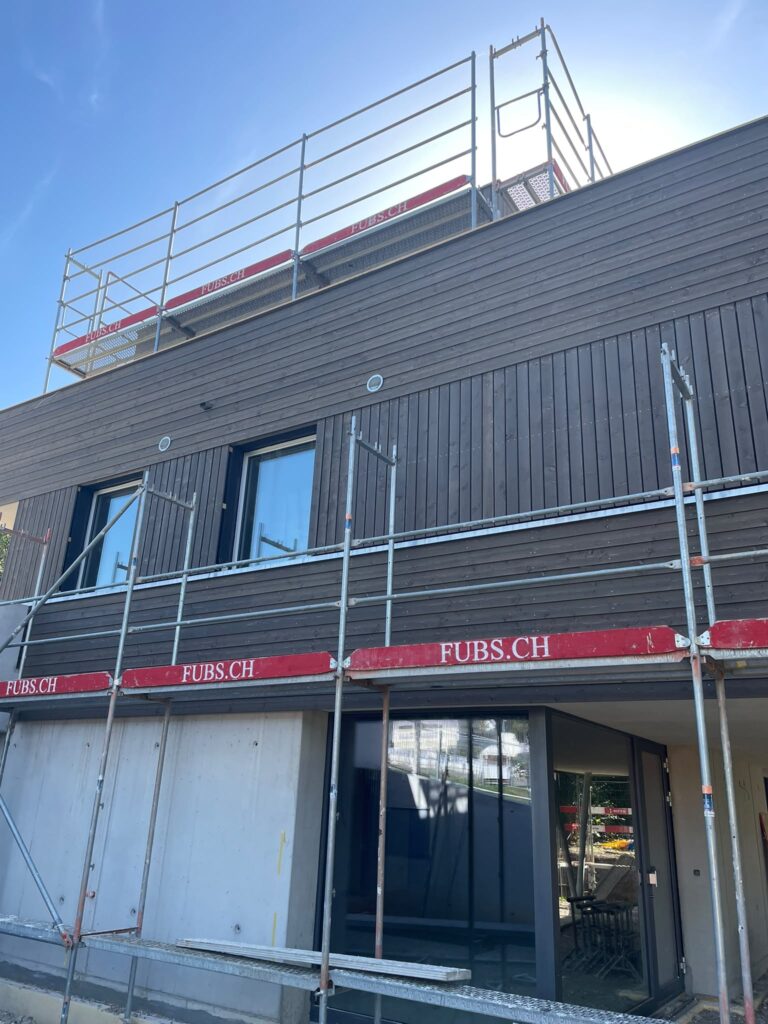

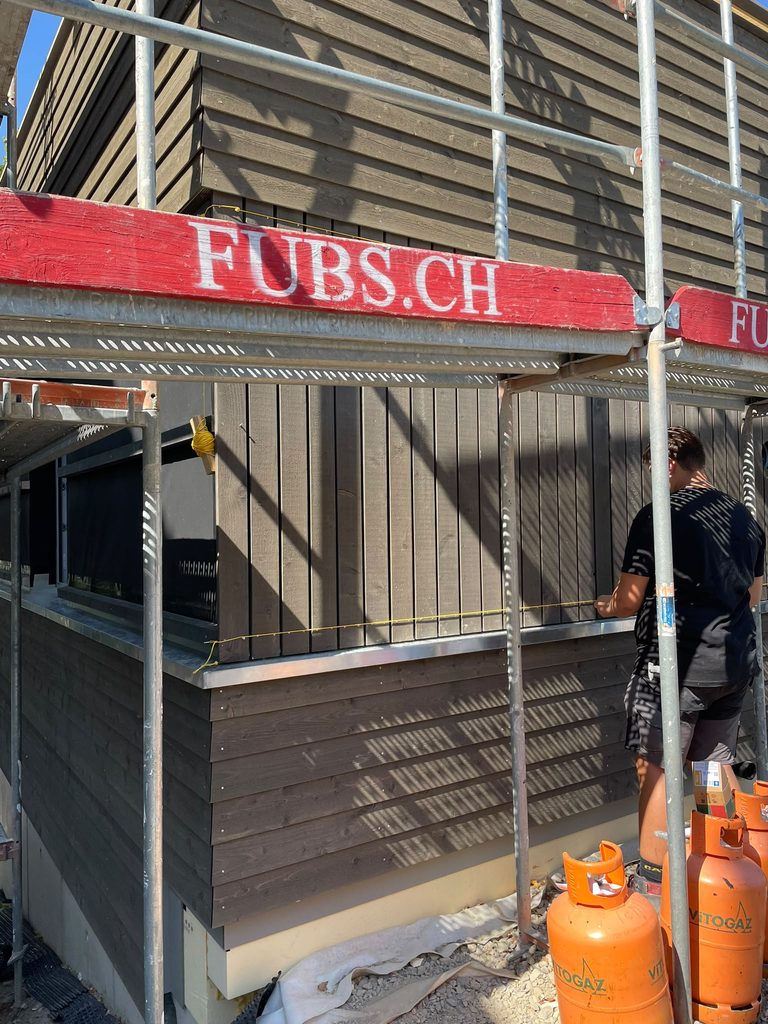

7.9.2026 Fassadenarbeiten und Plättli

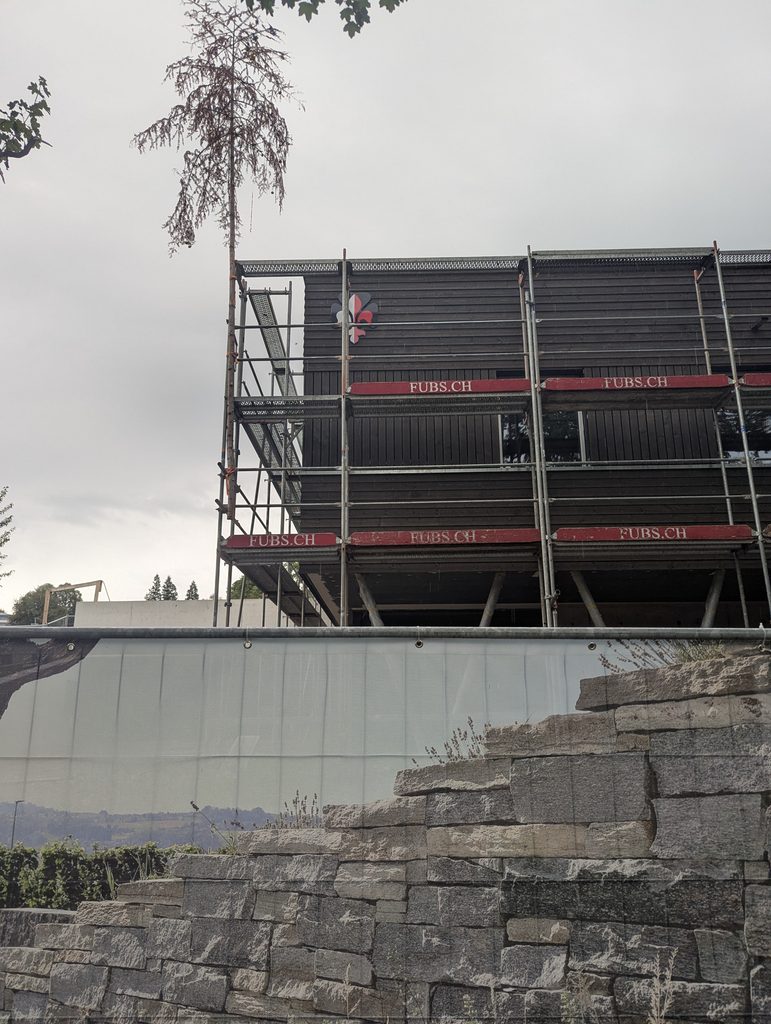

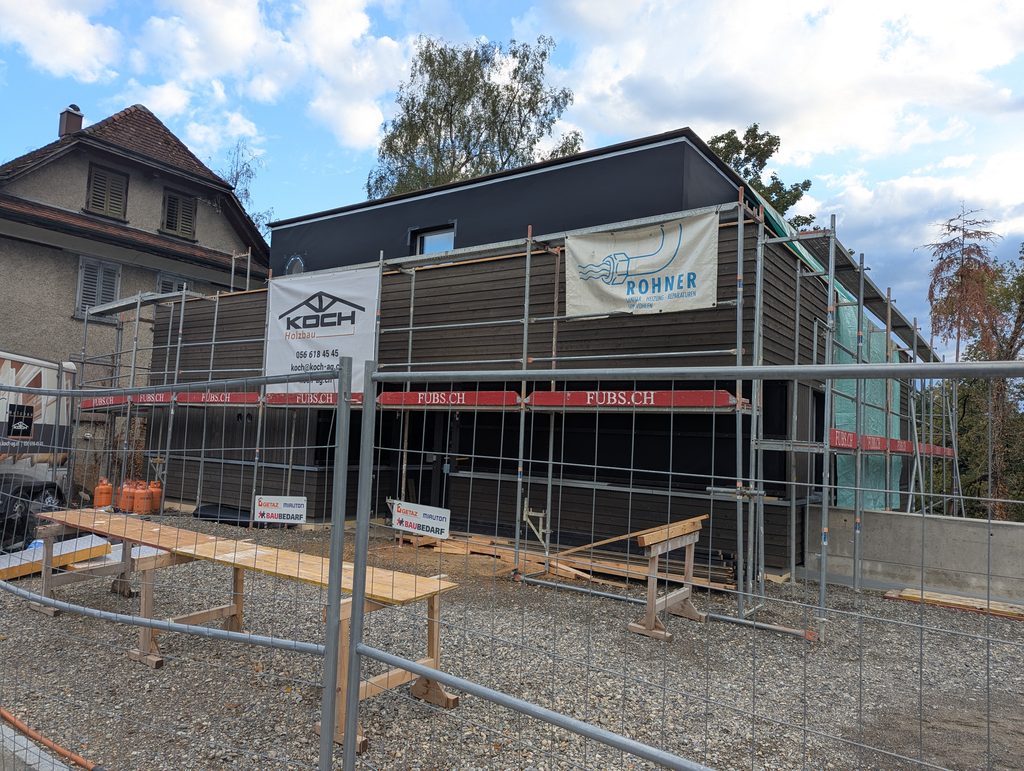

28.8.2026 Fassadenlogo

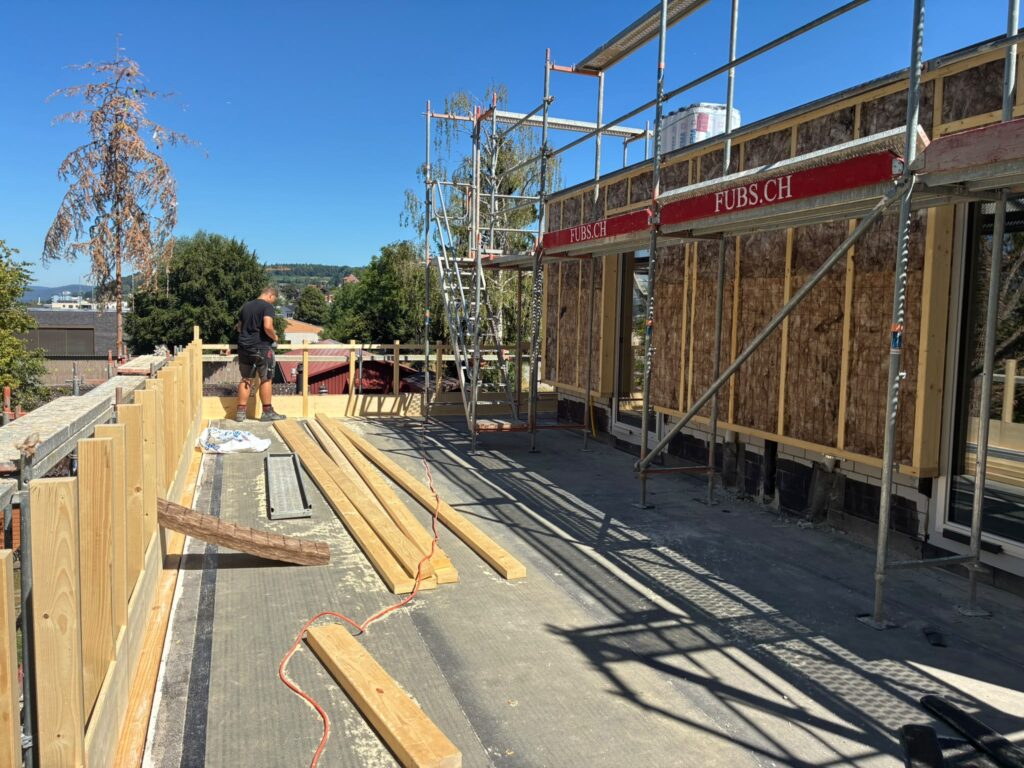

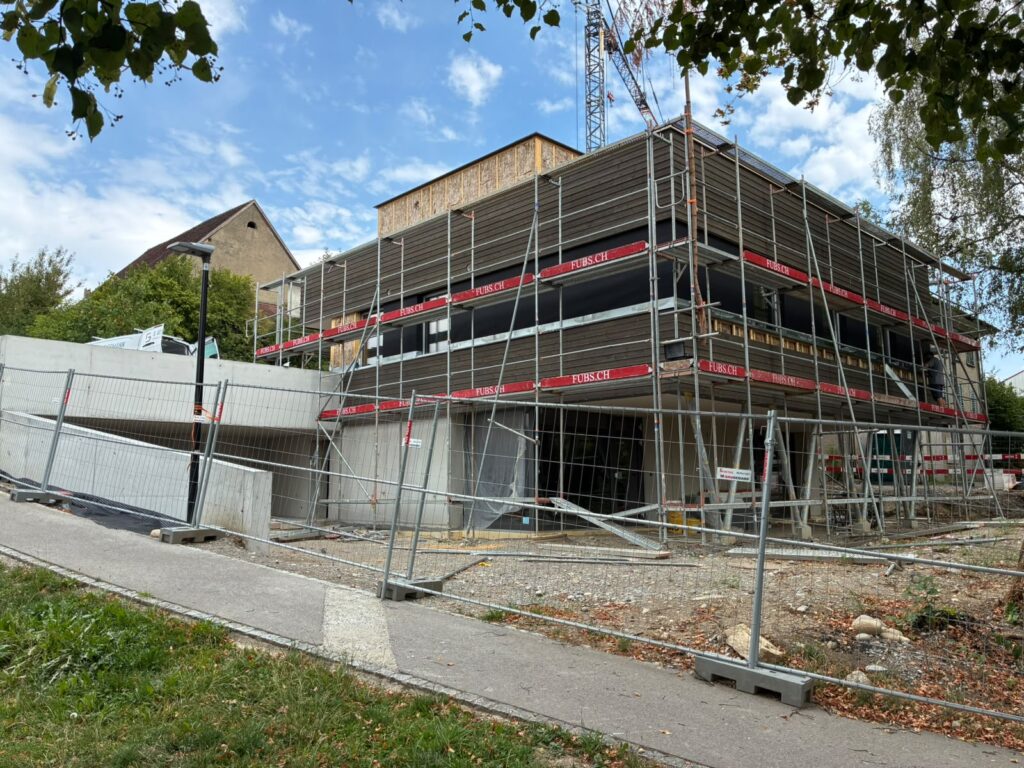

24.8.2026 Abdichtung Obergeschoss

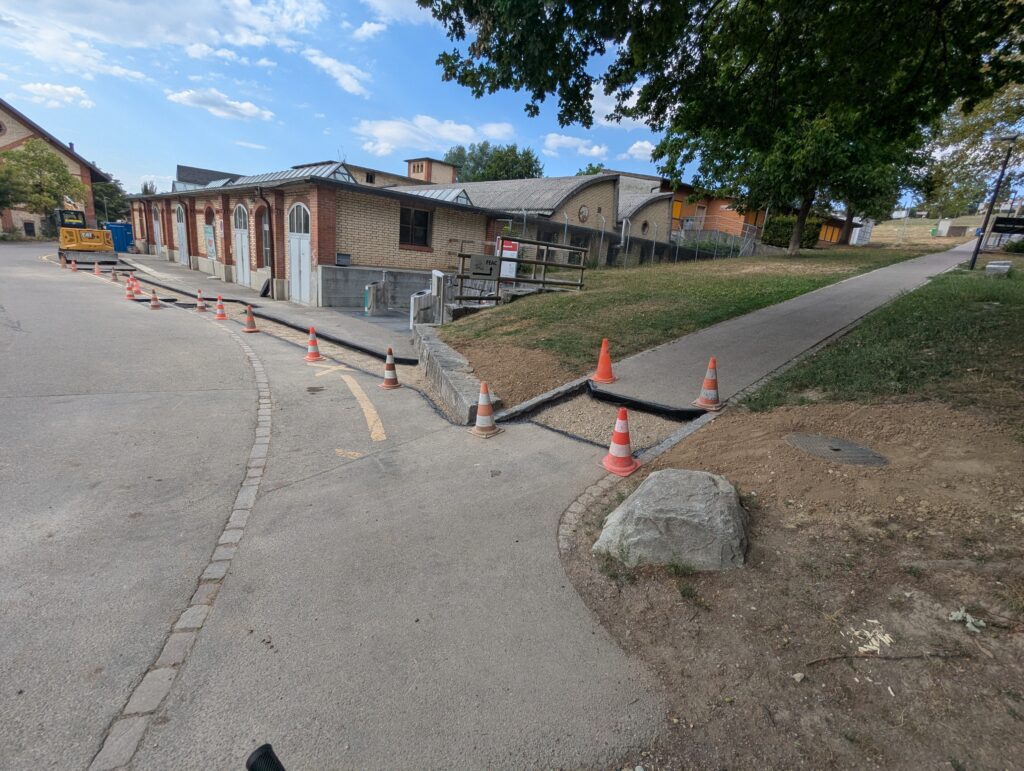

6.8.2026 Neue Sammelleitung und Fassade

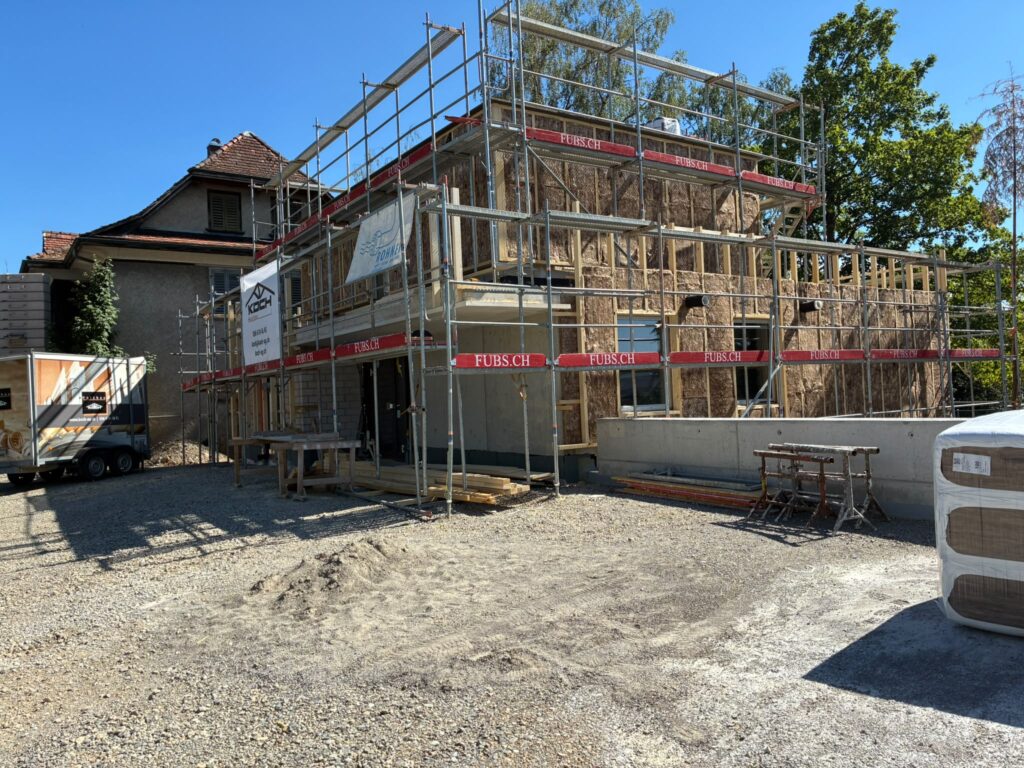

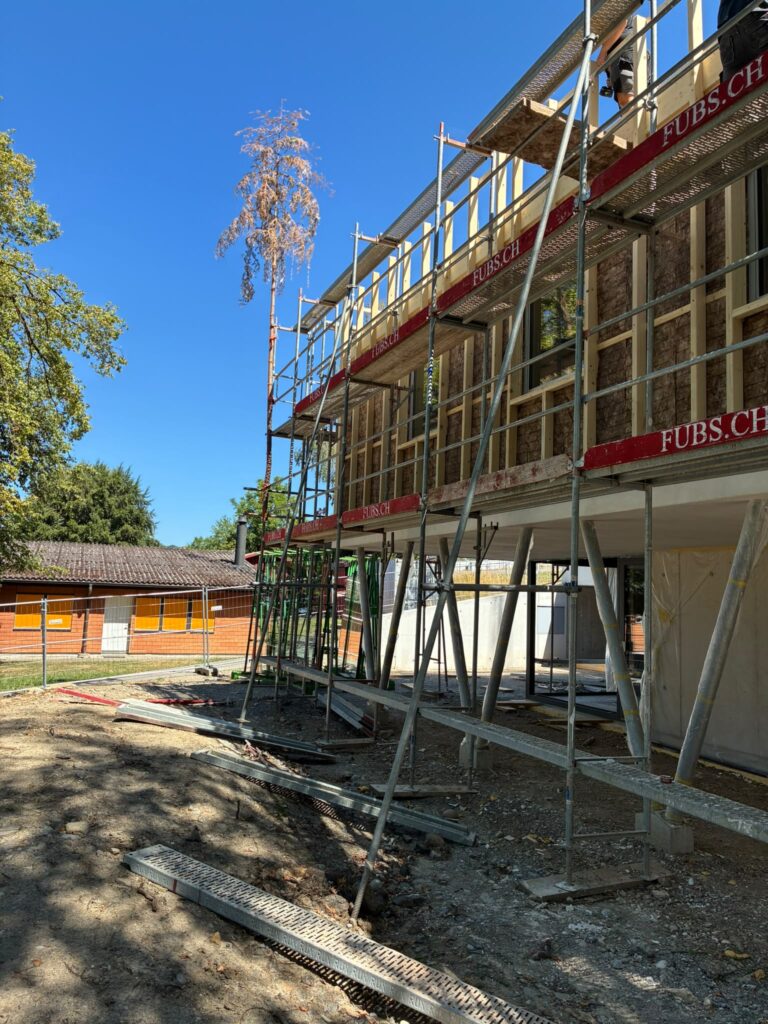

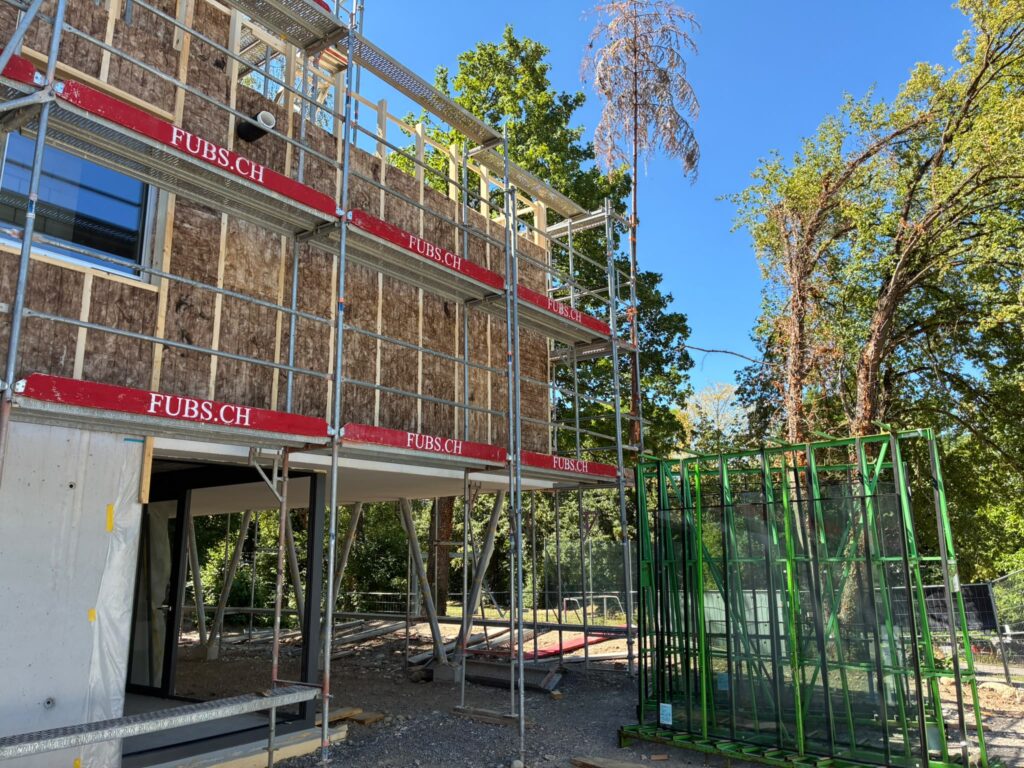

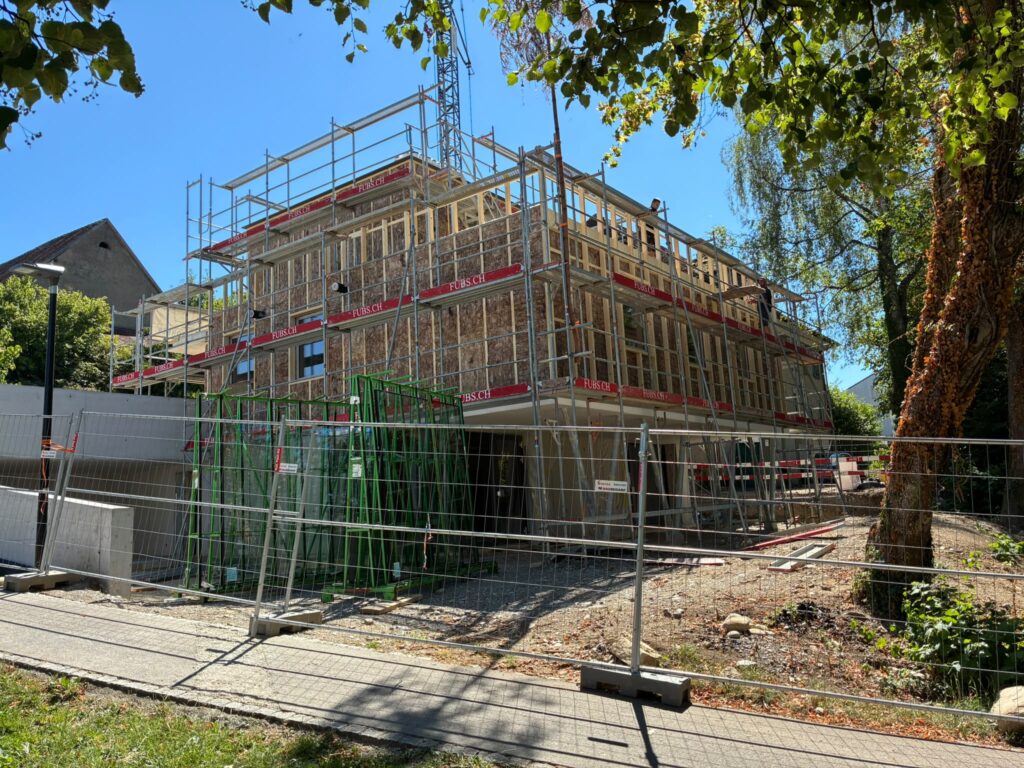

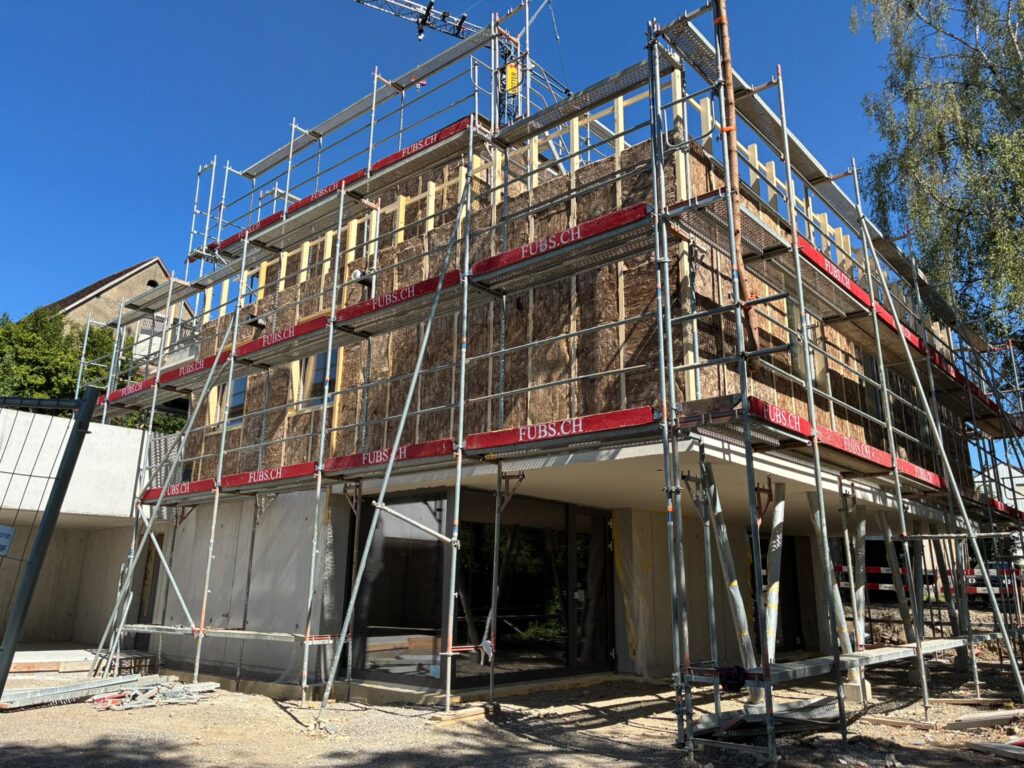

10.7.2026 Fassadenunterkonstruktion fast fertig

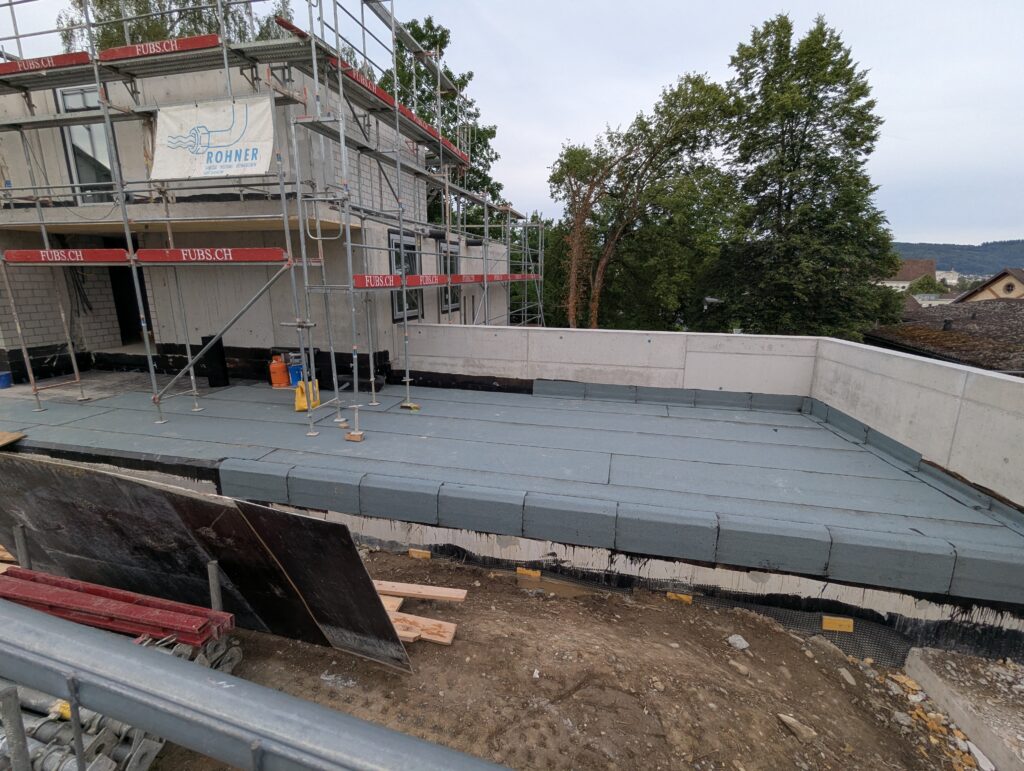

4.6.2026 Abdichtungen einbauen

30.5.2026 Fenster sind eingebaut

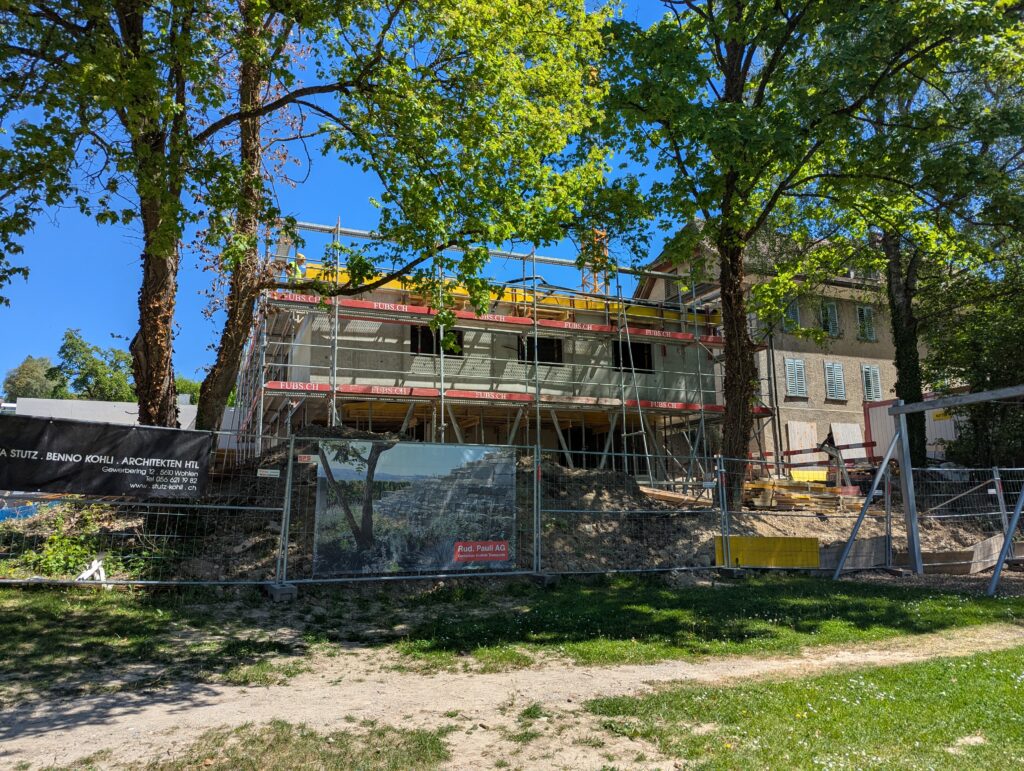

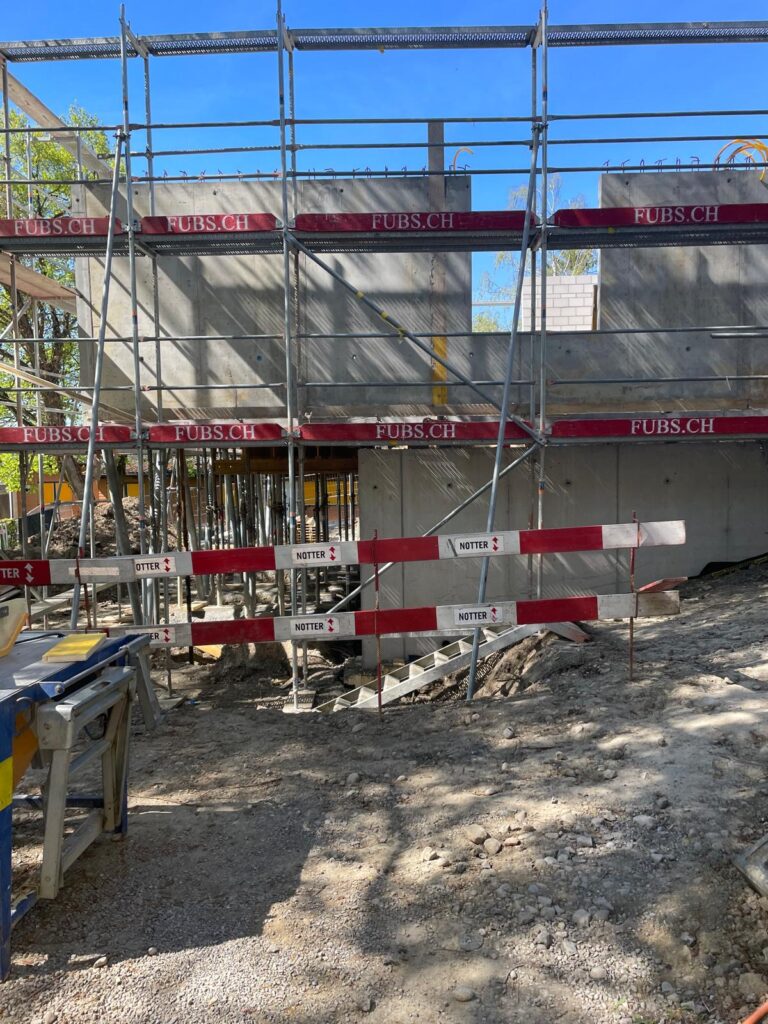

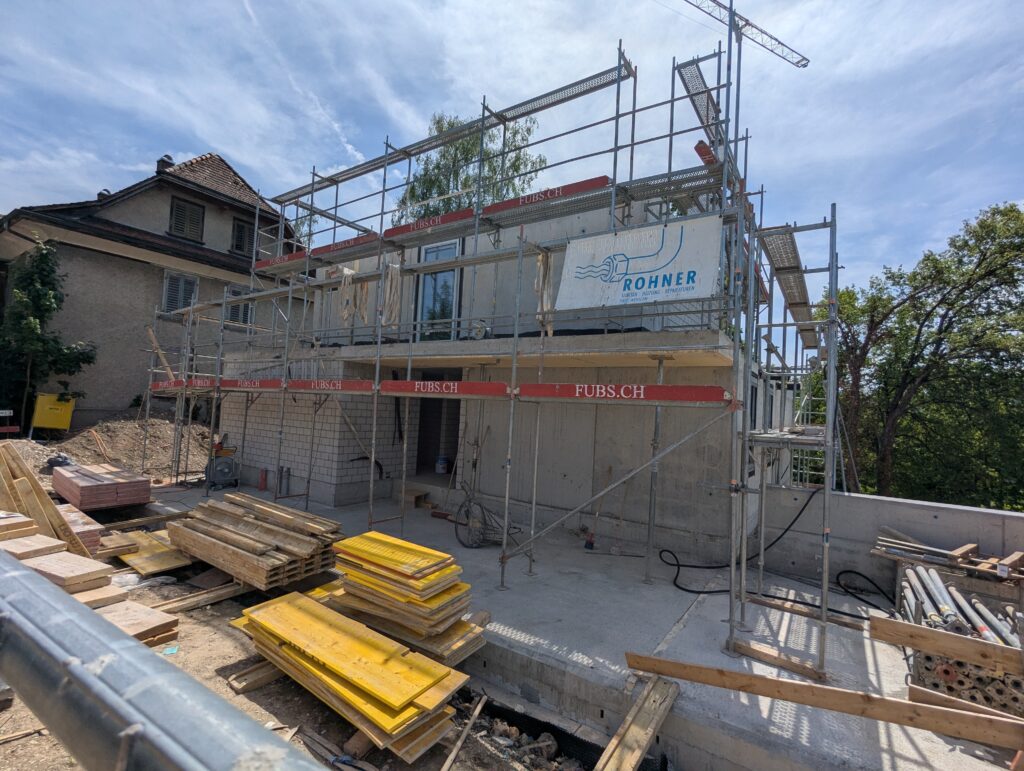

1.5.2026 Schalung Decke EG

27.04.2026 Maurerarbeiten EG

20.3.2026 Drohnenaufnahme

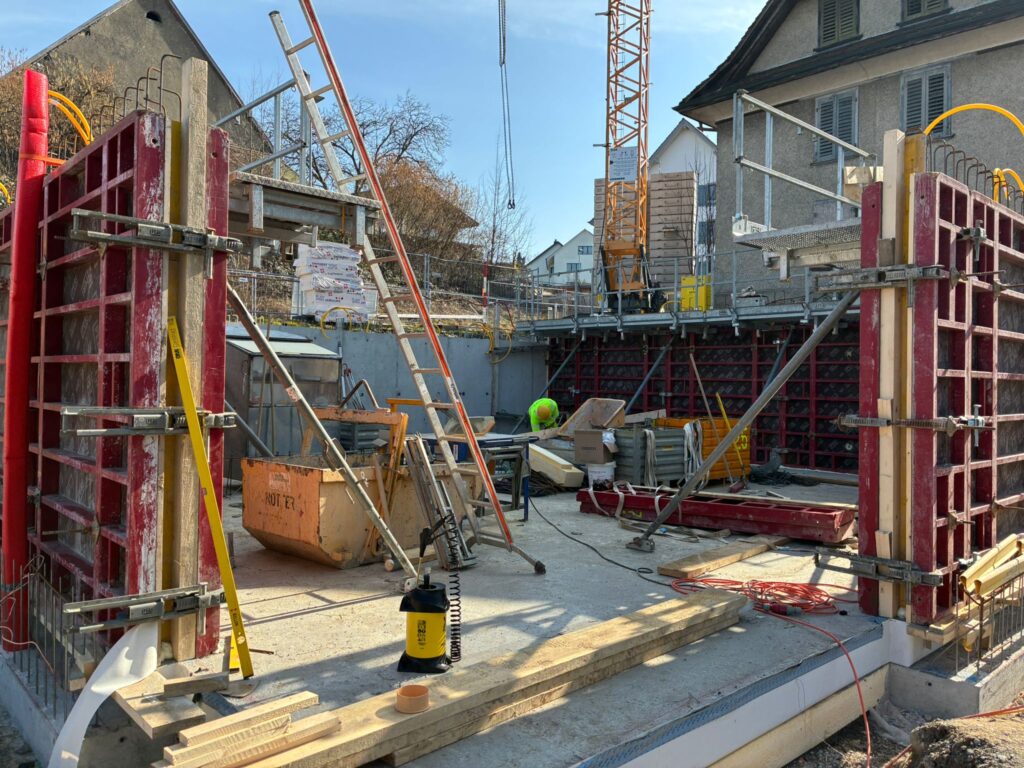

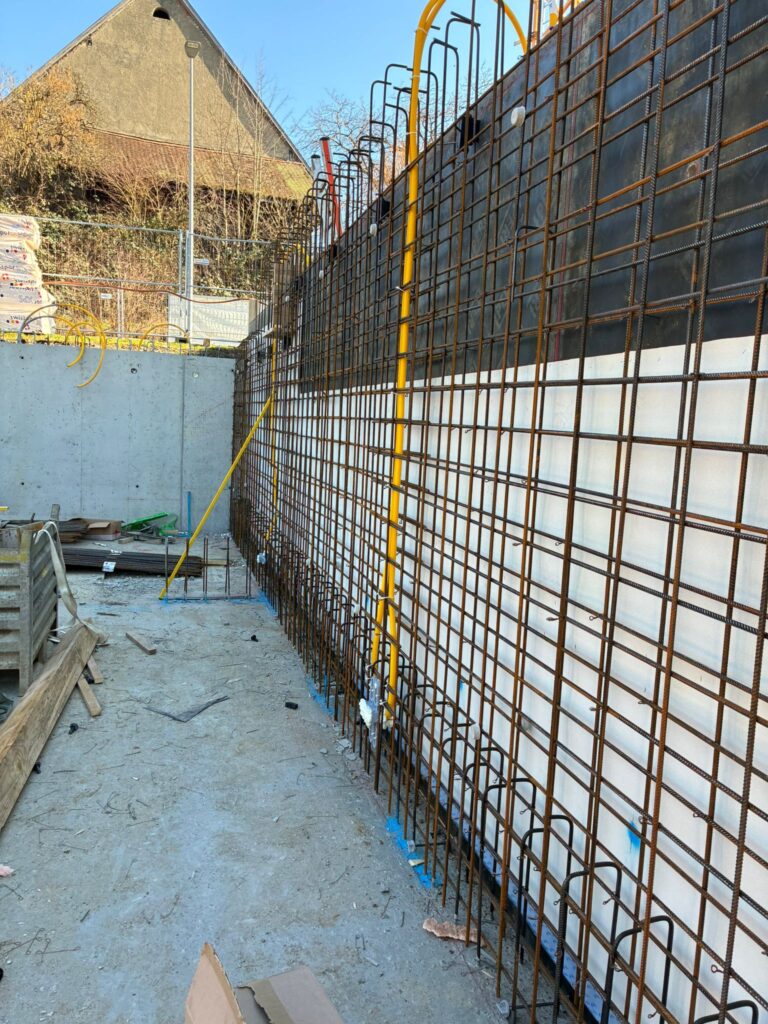

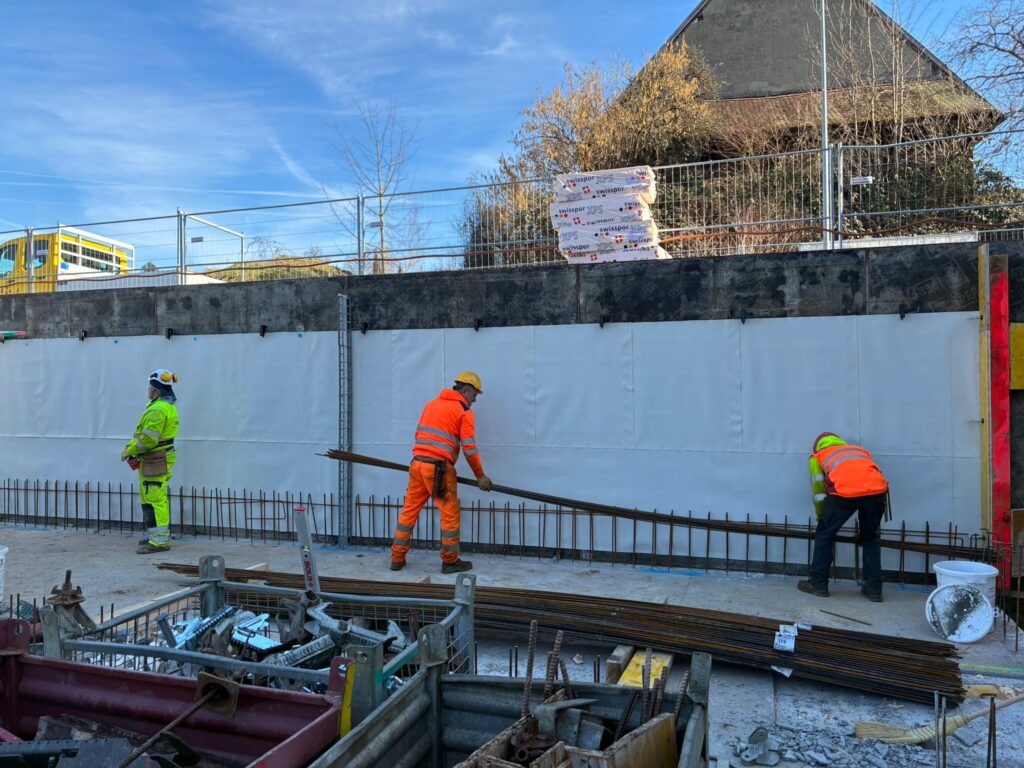

4.3.2026 Wände EG innen sind betoniert

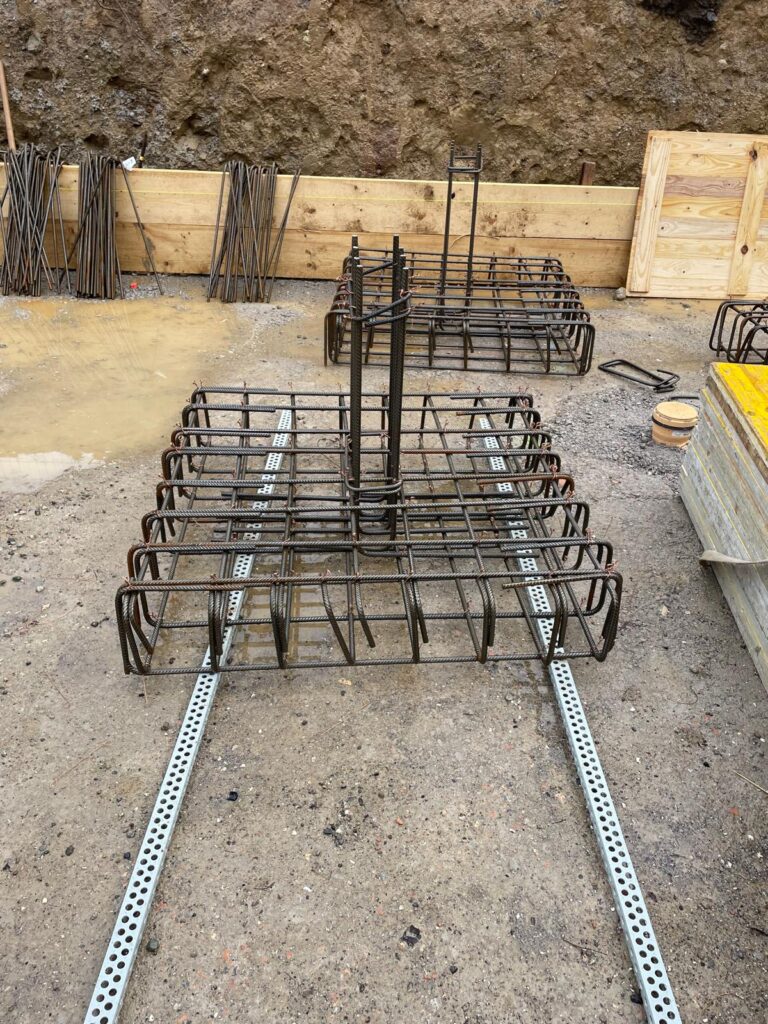

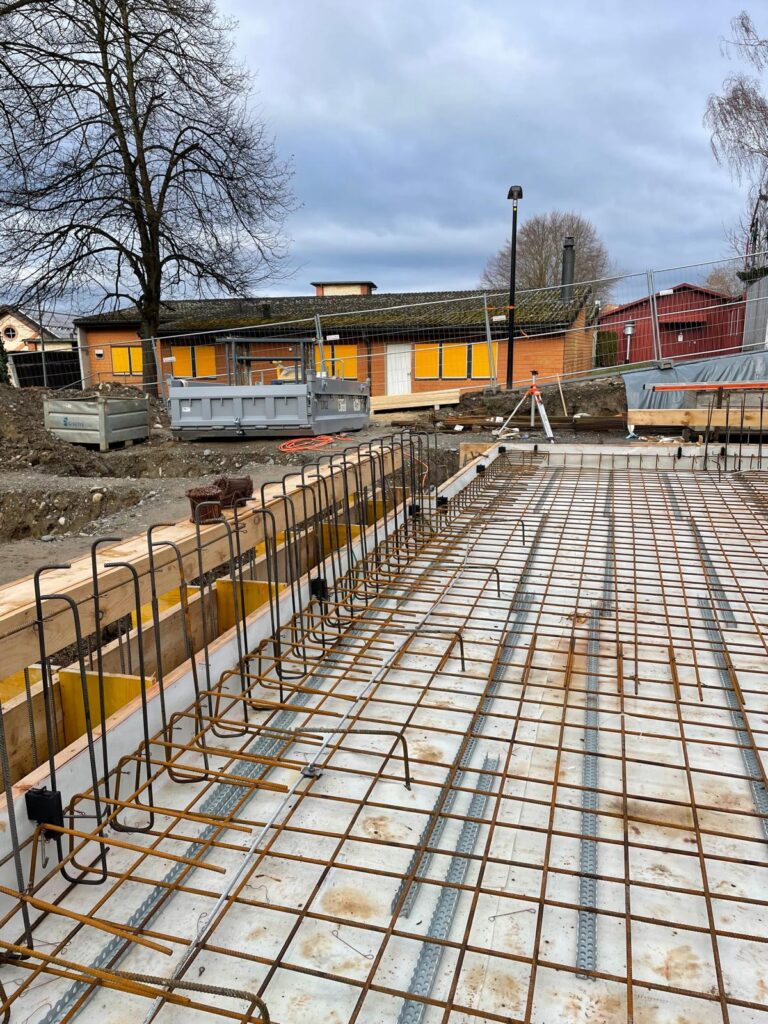

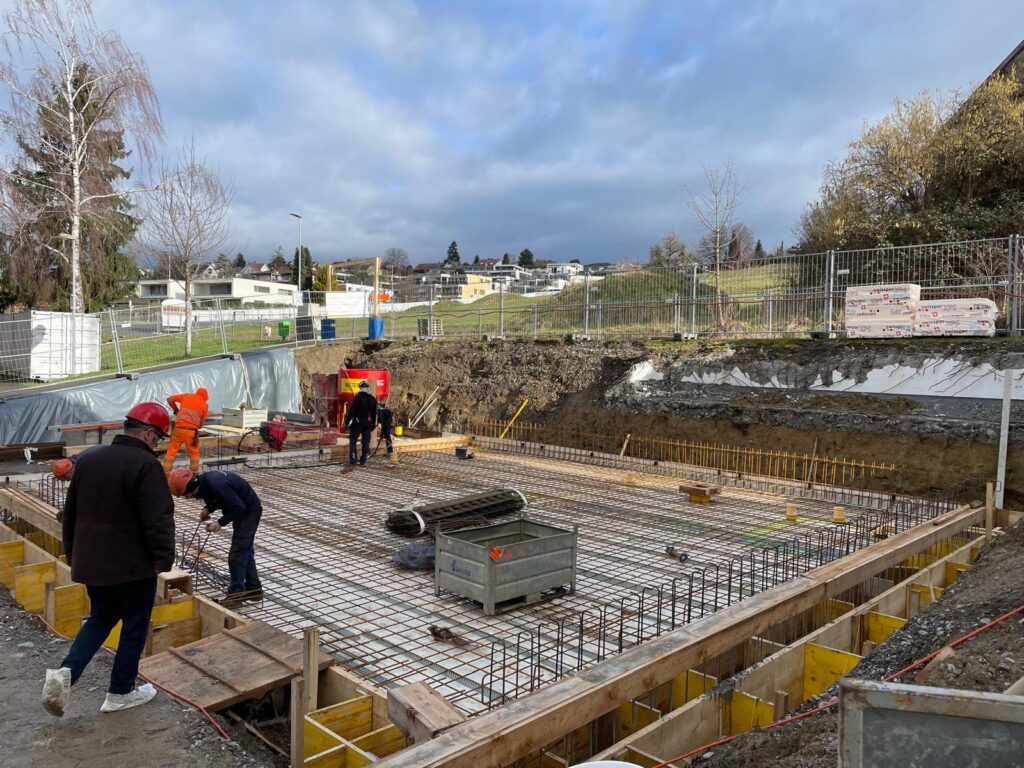

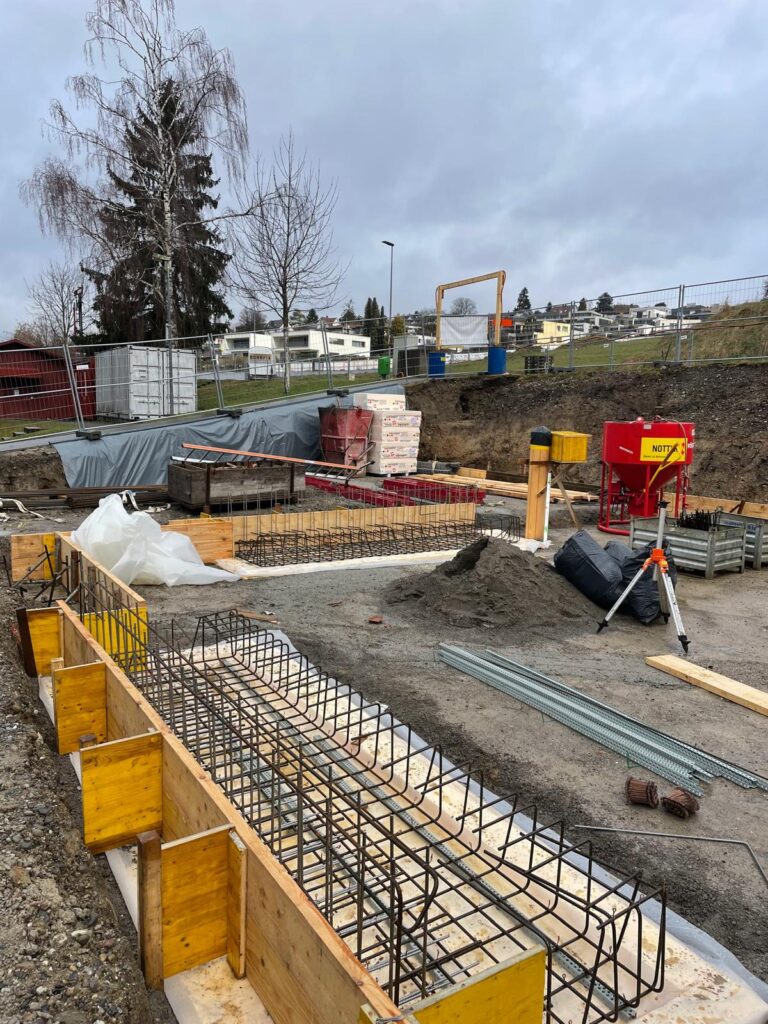

23.2.2026 Bodenplatte

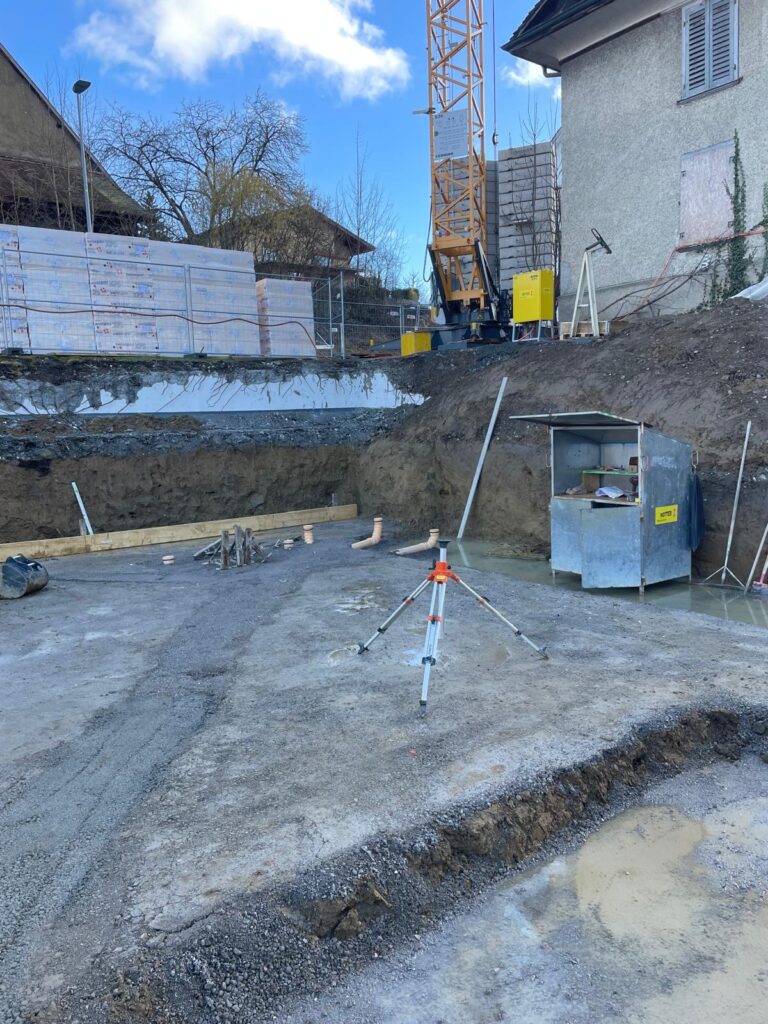

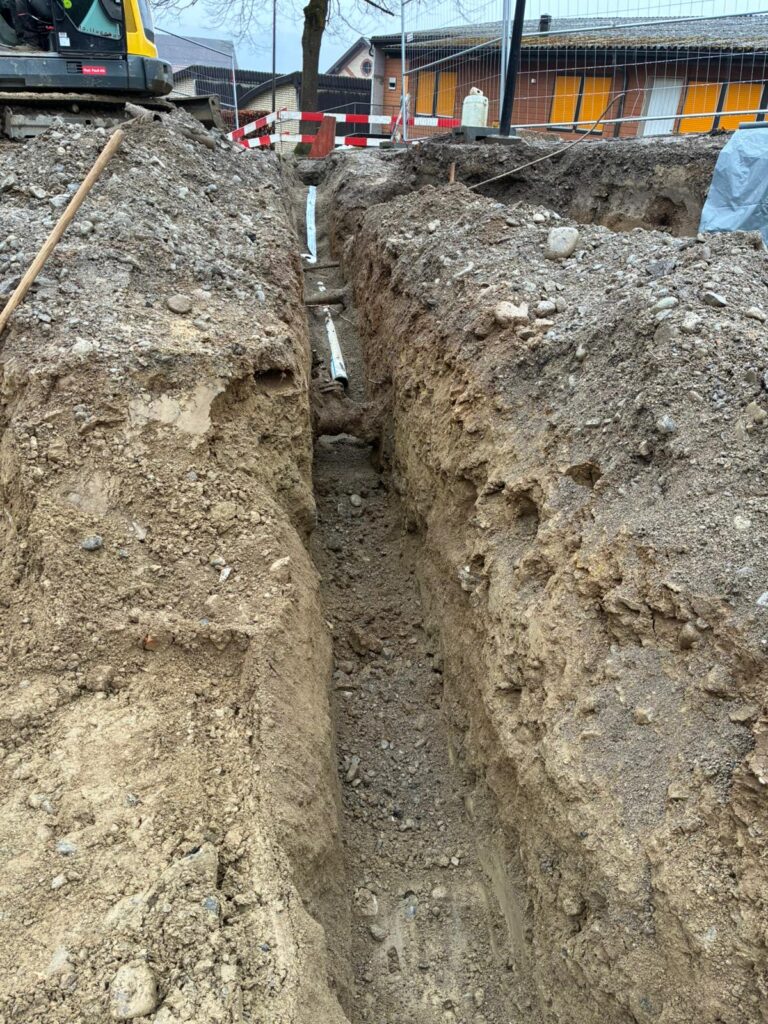

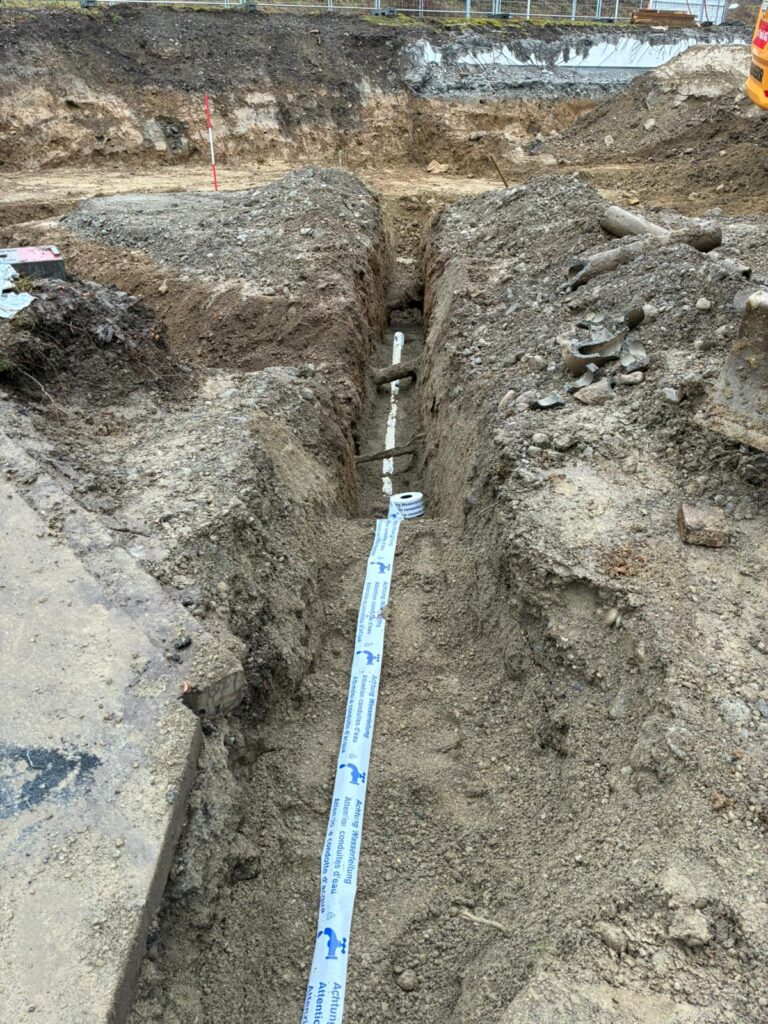

30.1.2026 Arbeiten für den neuen Wasseranschluss

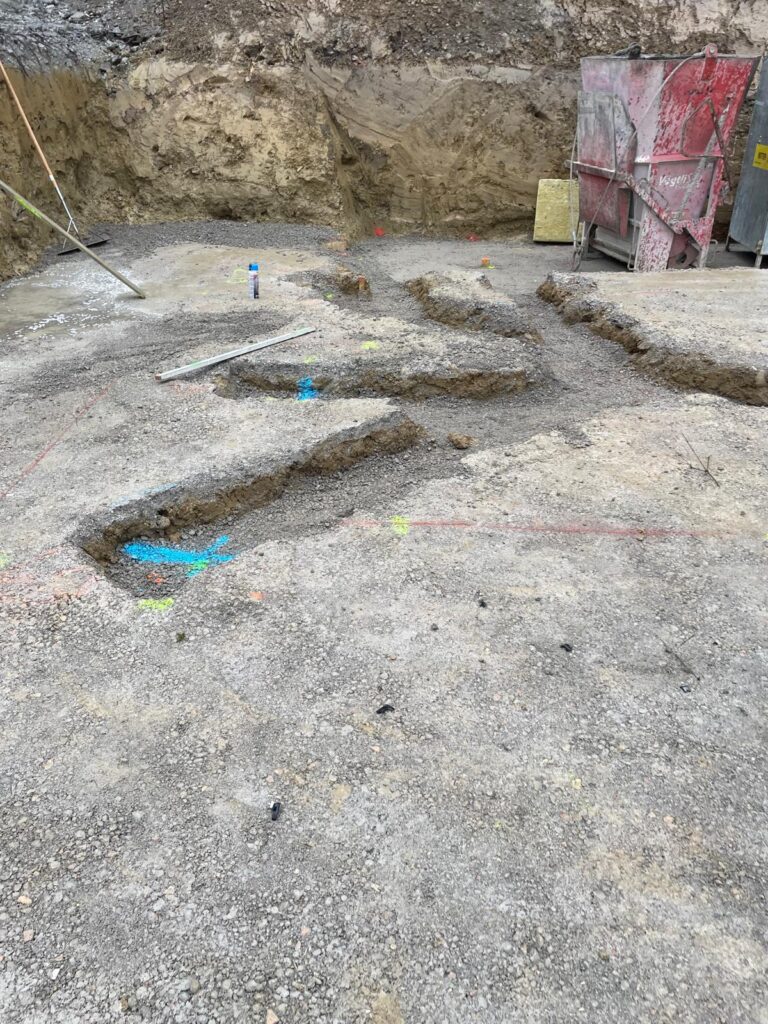

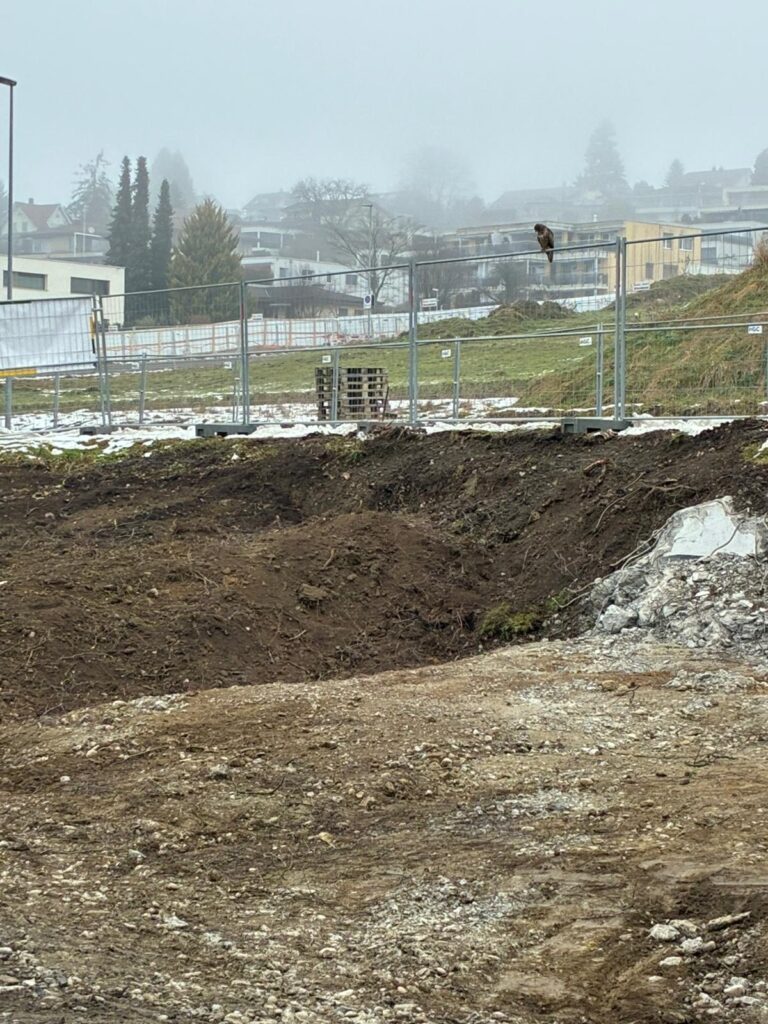

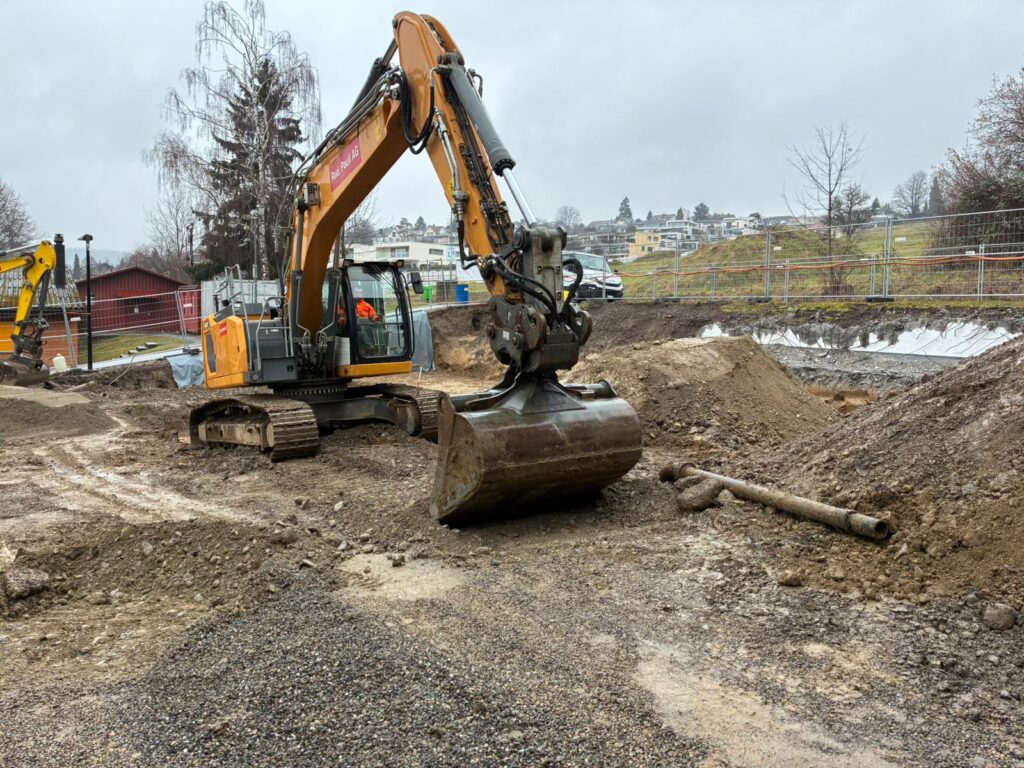

29.1.2026 Aushub erstellen Der Habicht schaut zu

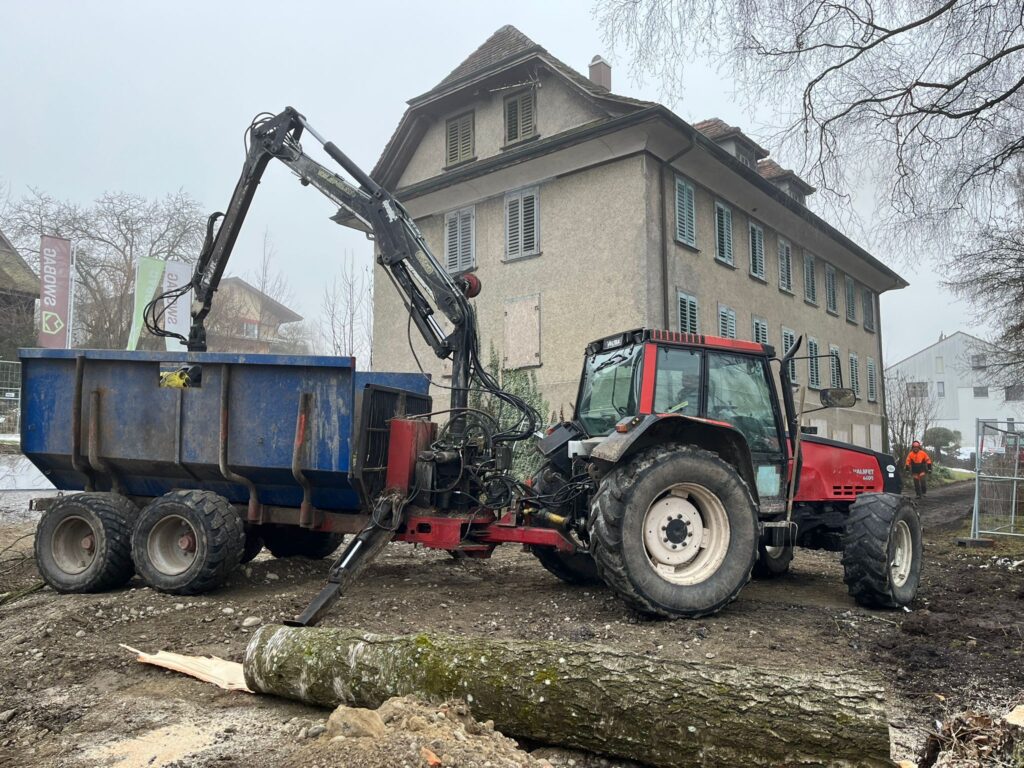

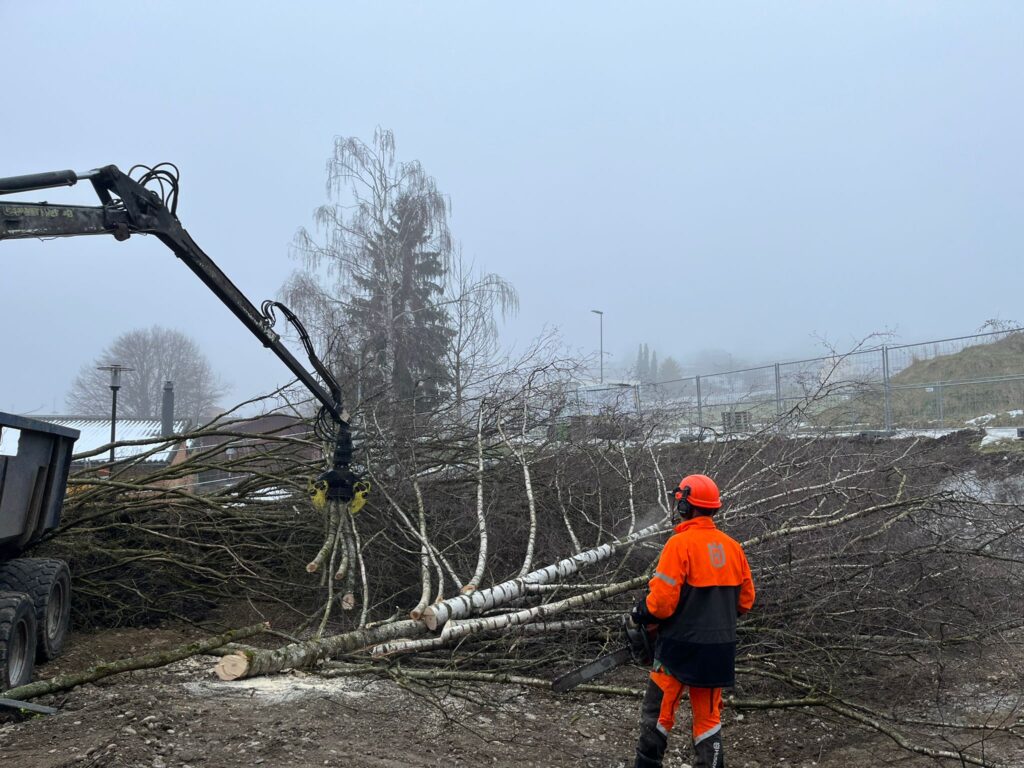

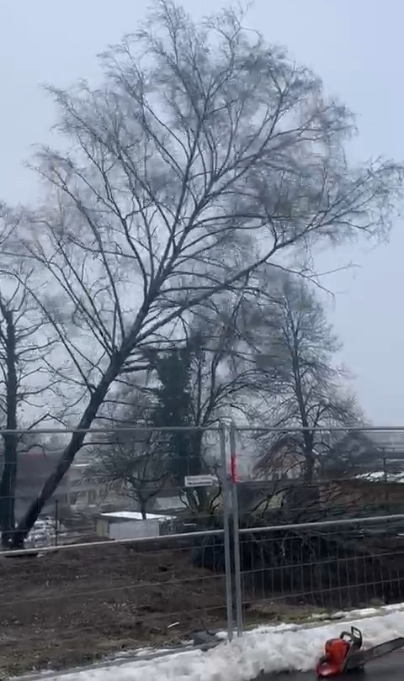

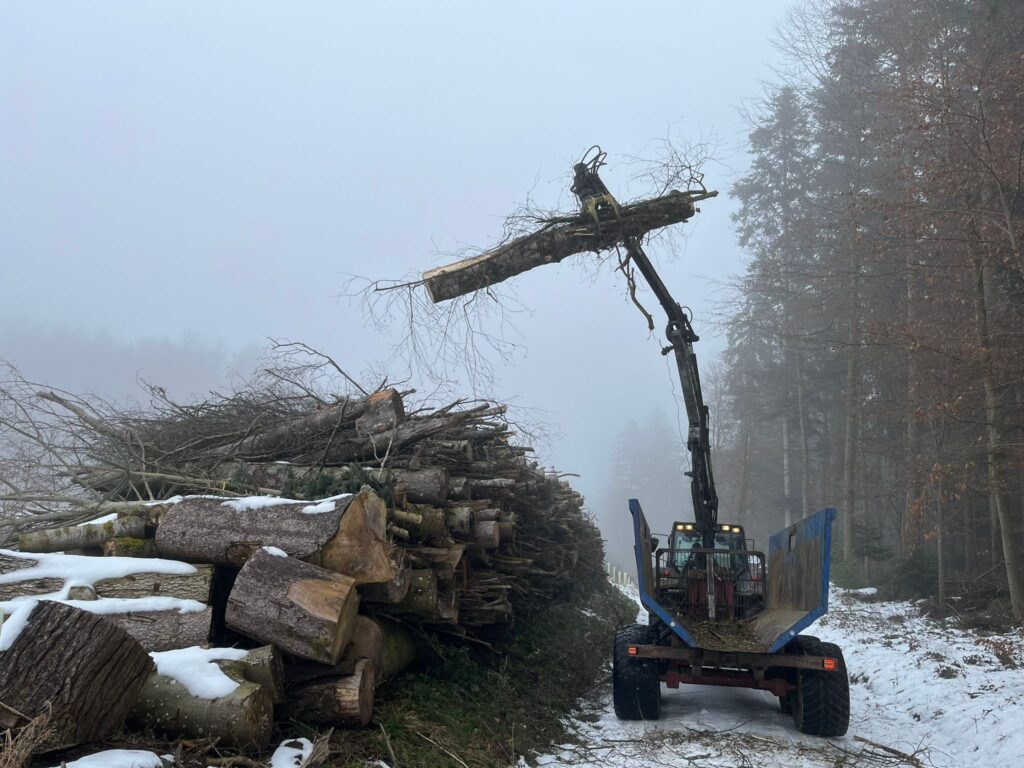

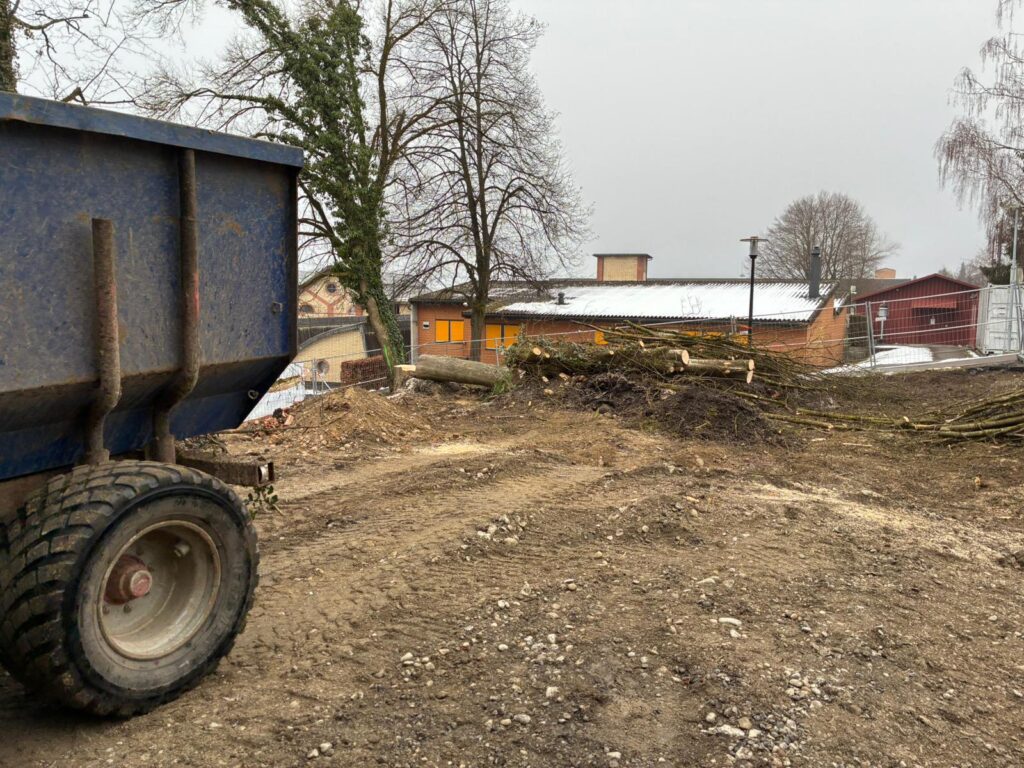

19.01.2026 Bäume fällen organisiert von Stumpe

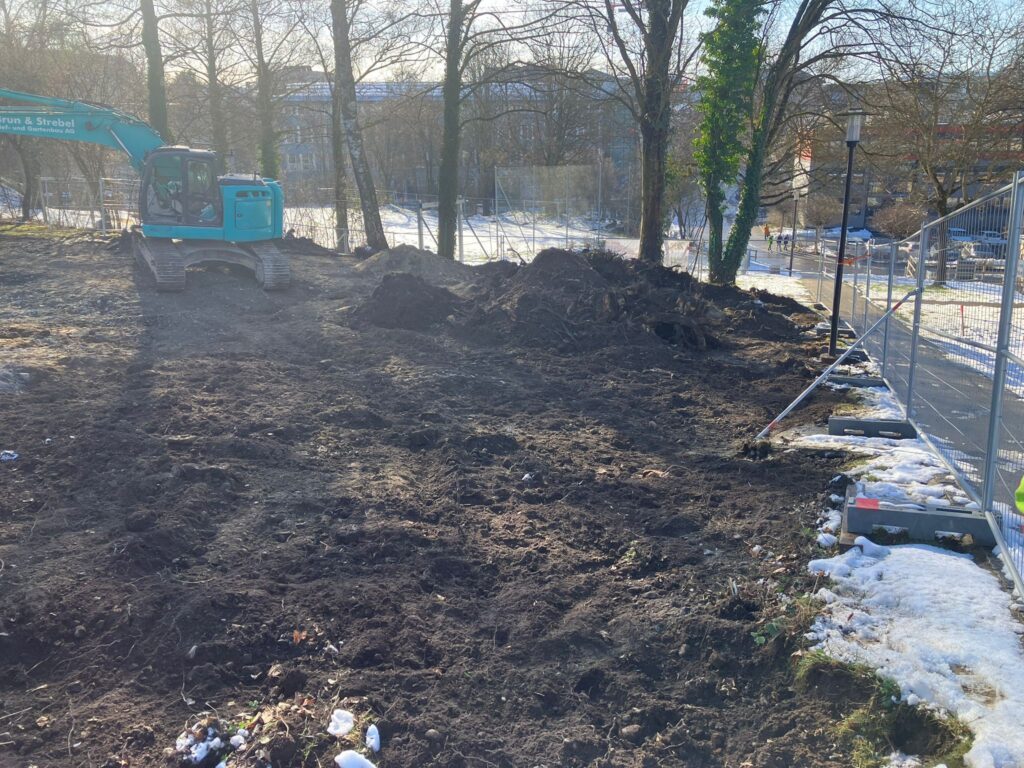

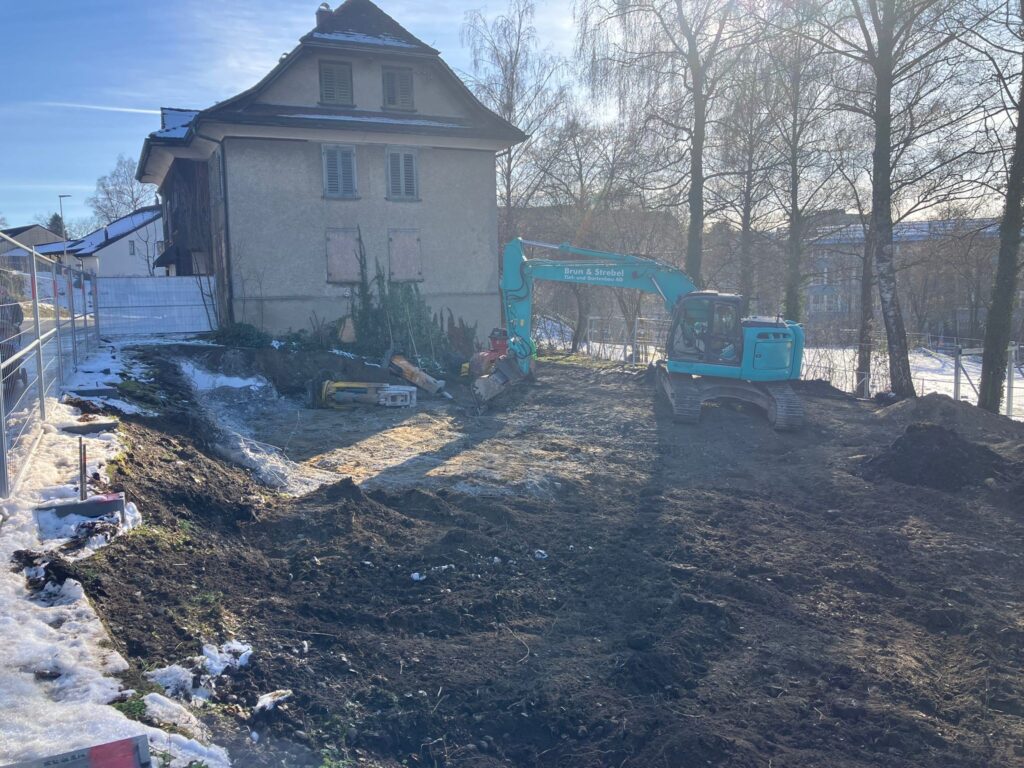

15.01.2026 Finish und Bagger Abtransport

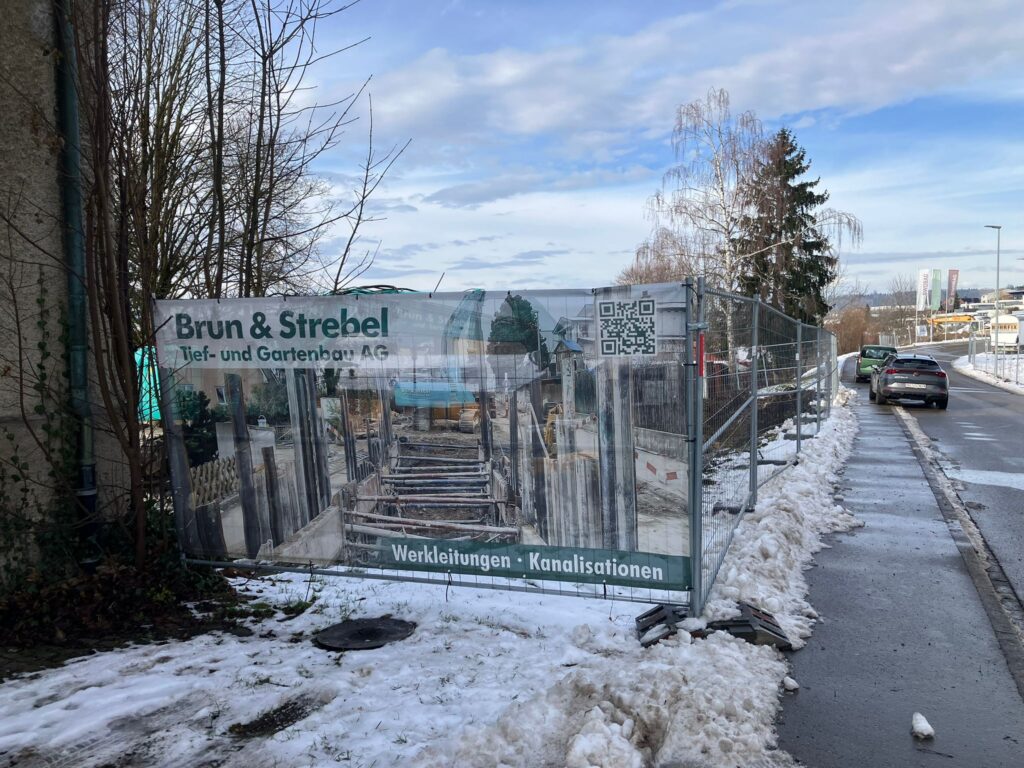

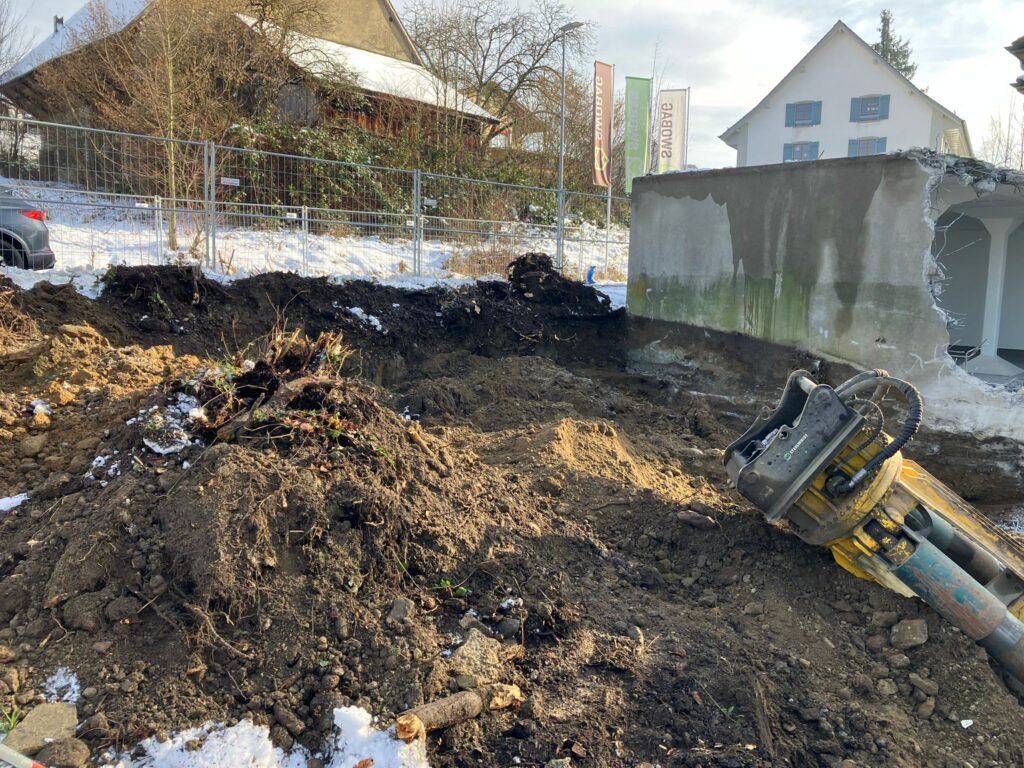

14.01.2026 Abbruchtag 3: Reste entfernen

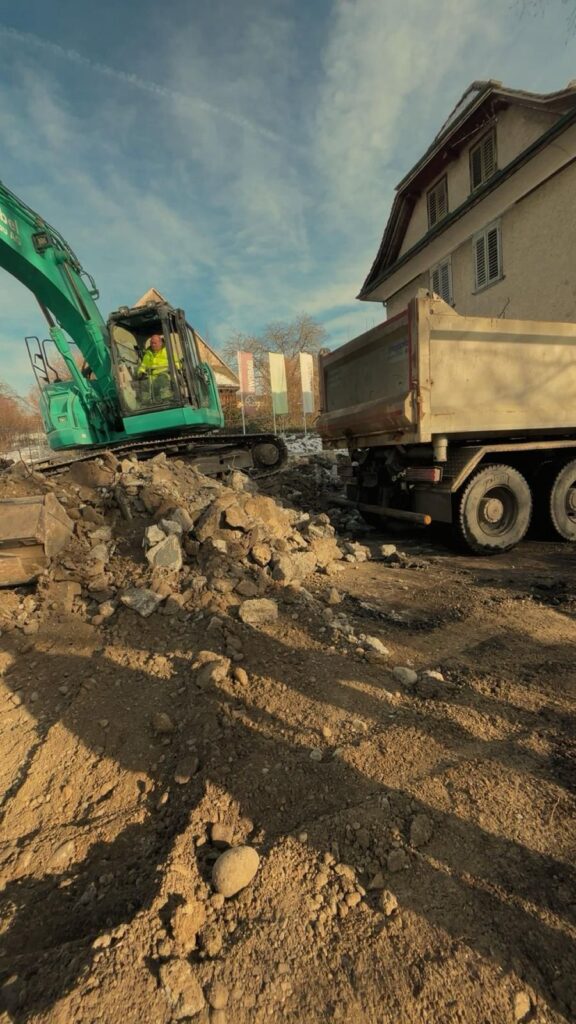

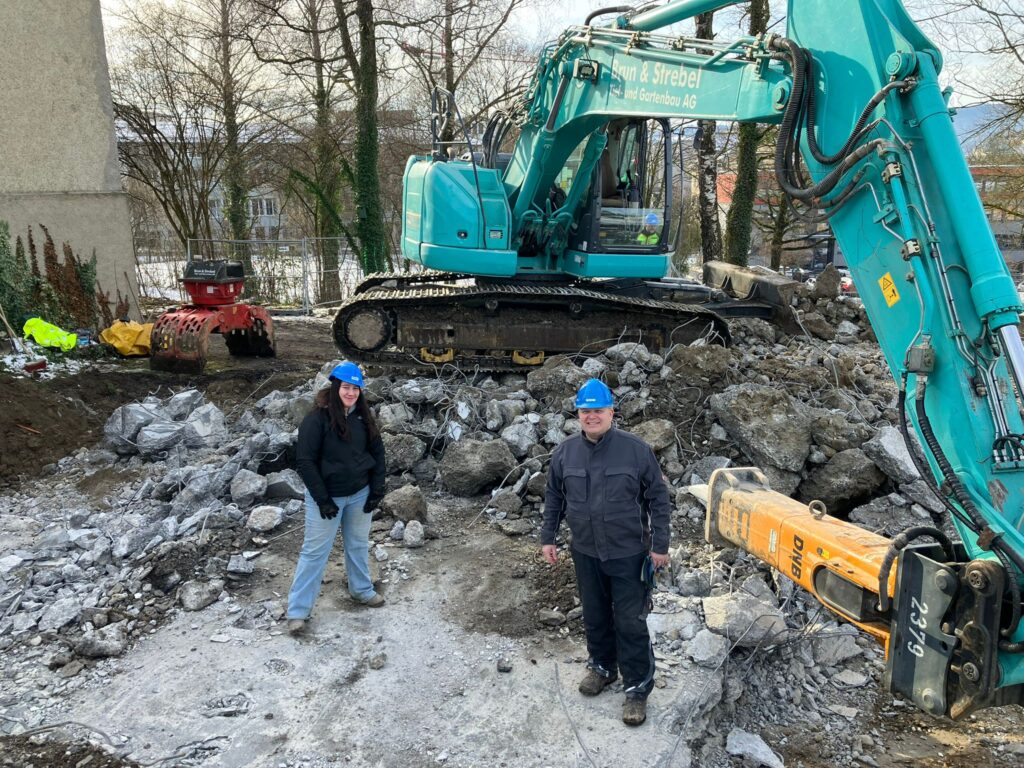

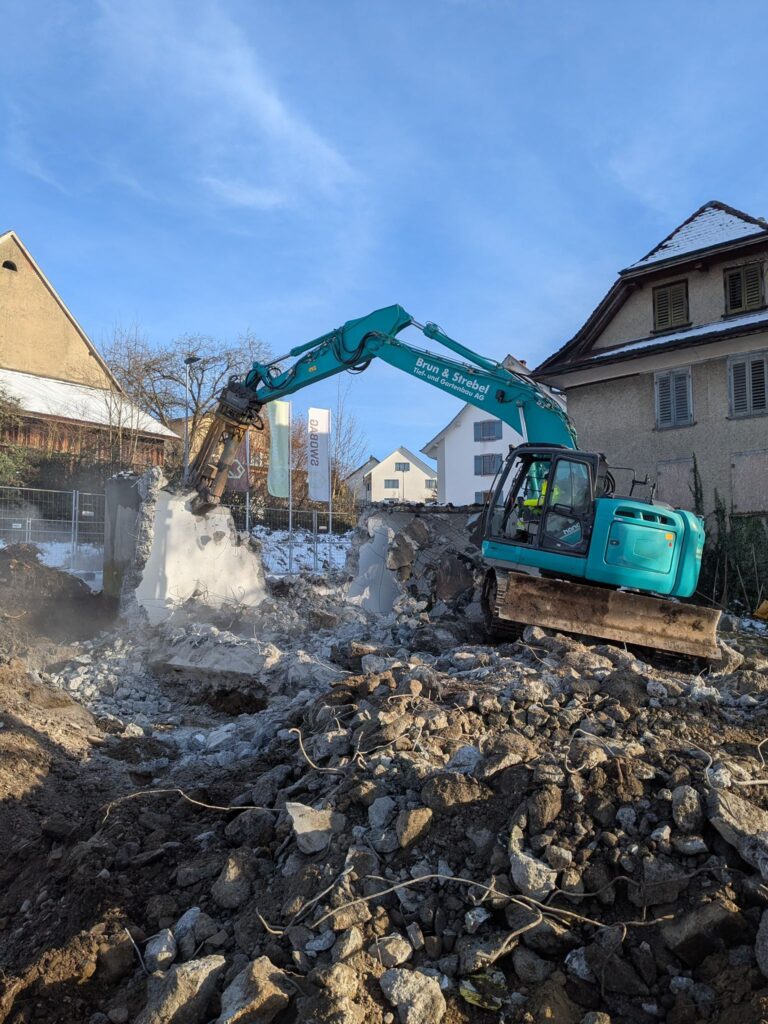

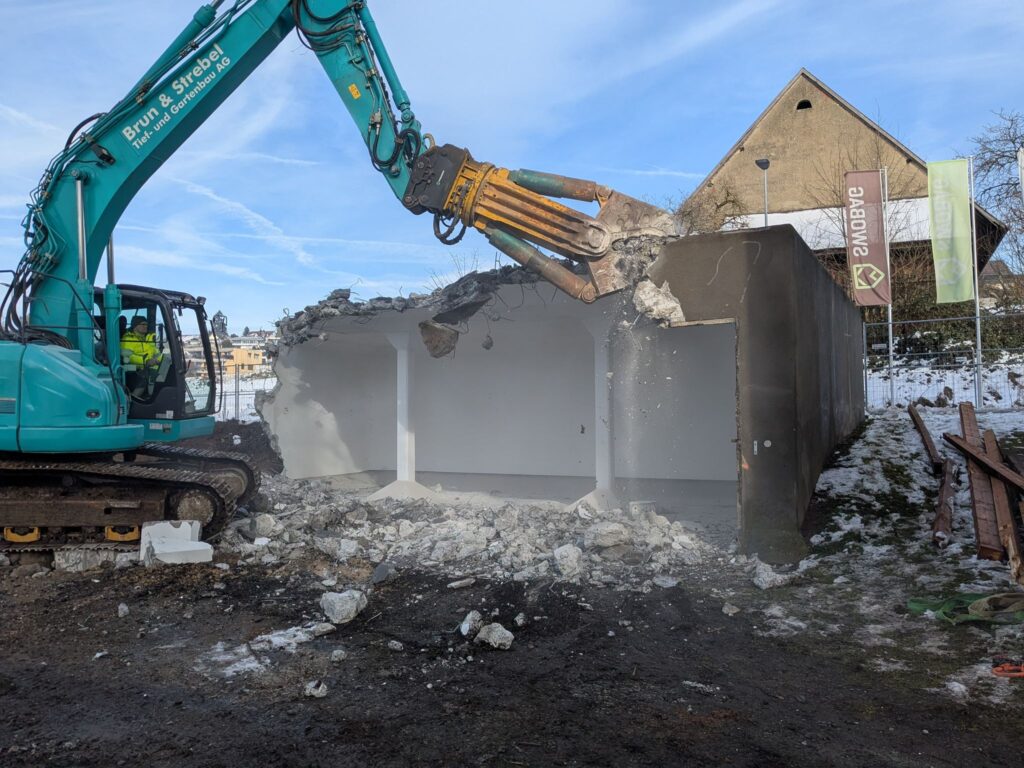

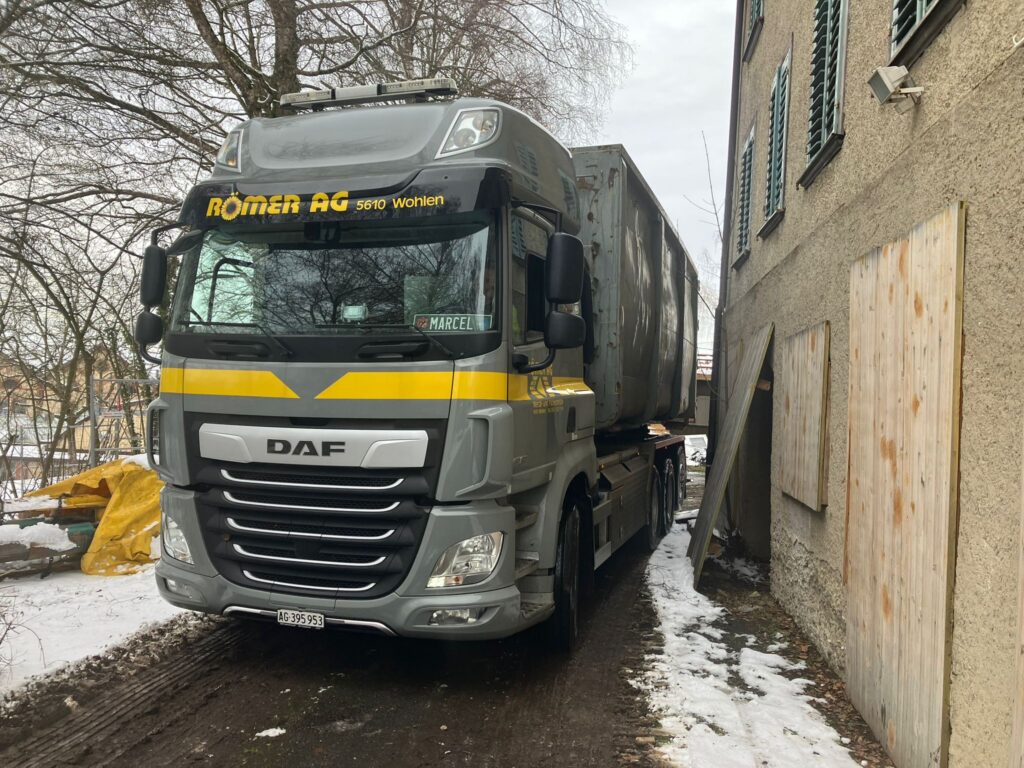

13.01.2026 Abbruchtag 2: Betonabbruch 6 LKW – Bunkerboden war 1m dick!

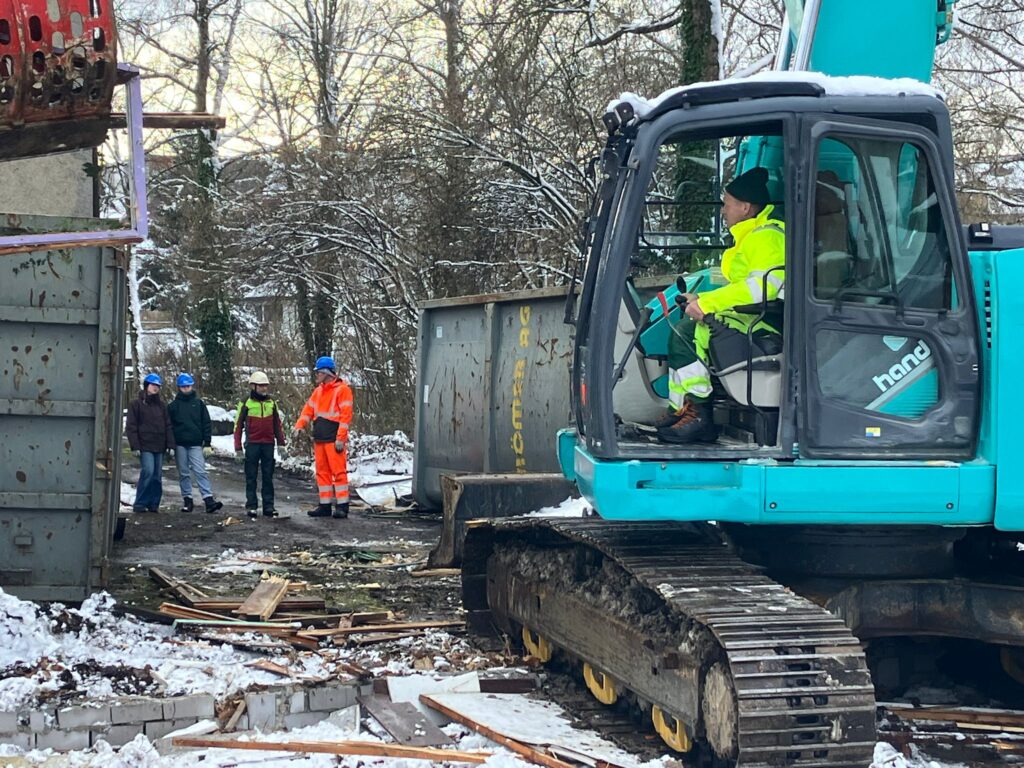

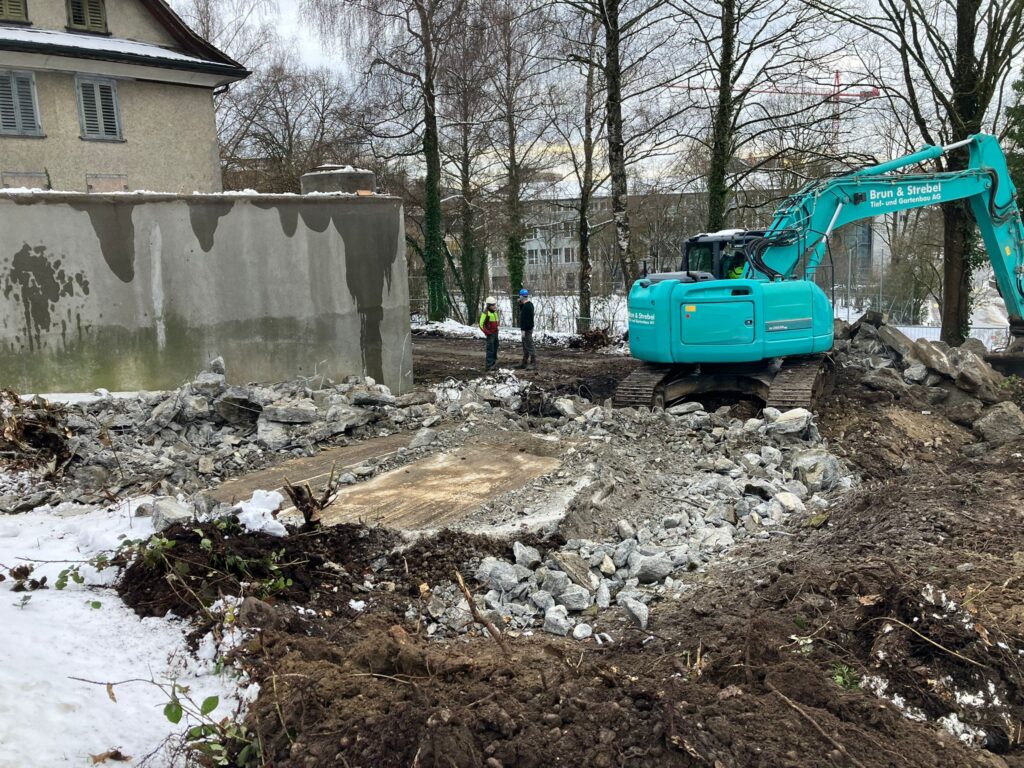

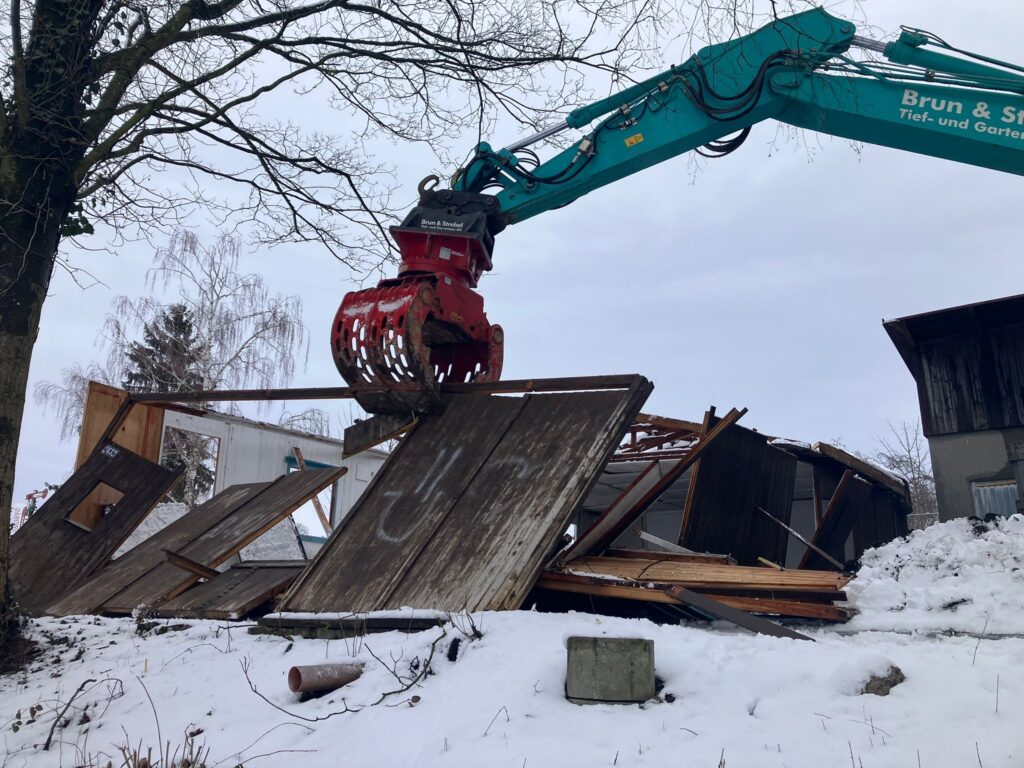

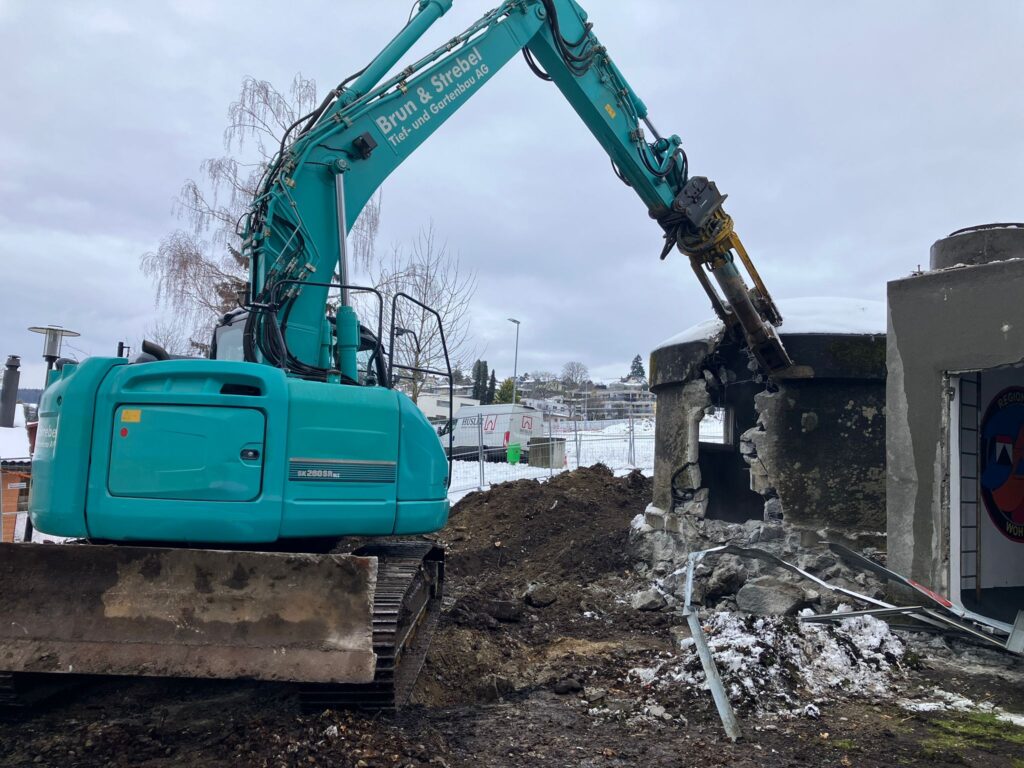

12.01.2026 Abbruchtag 1: Mit fleissigen Pfadihelfern

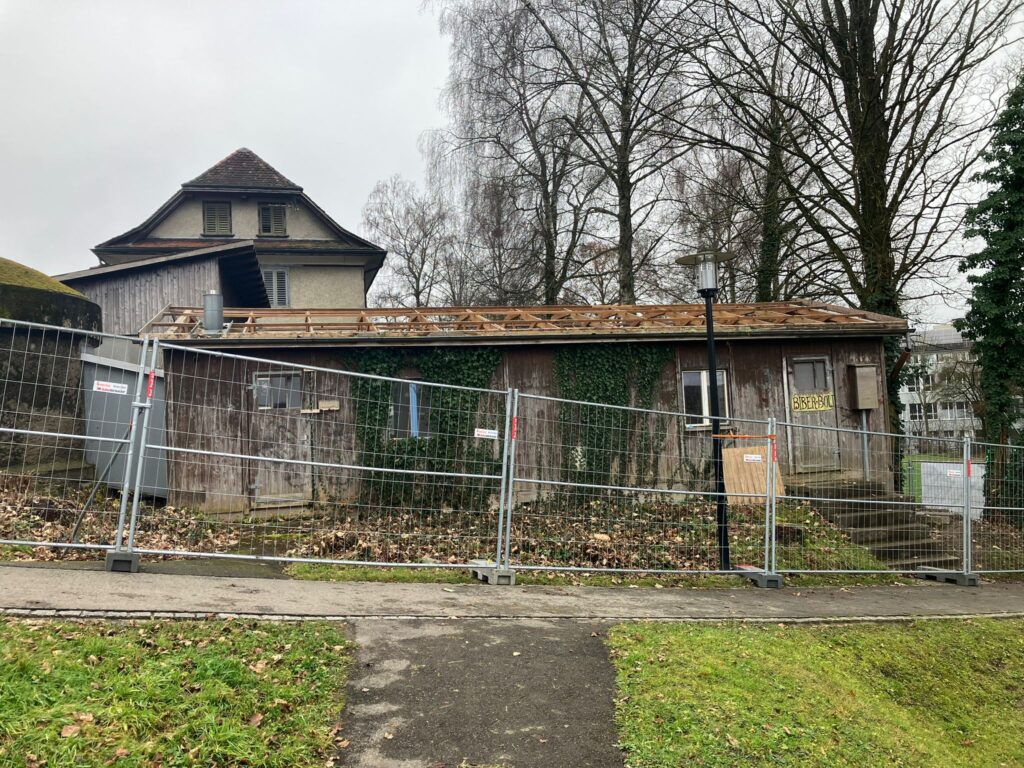

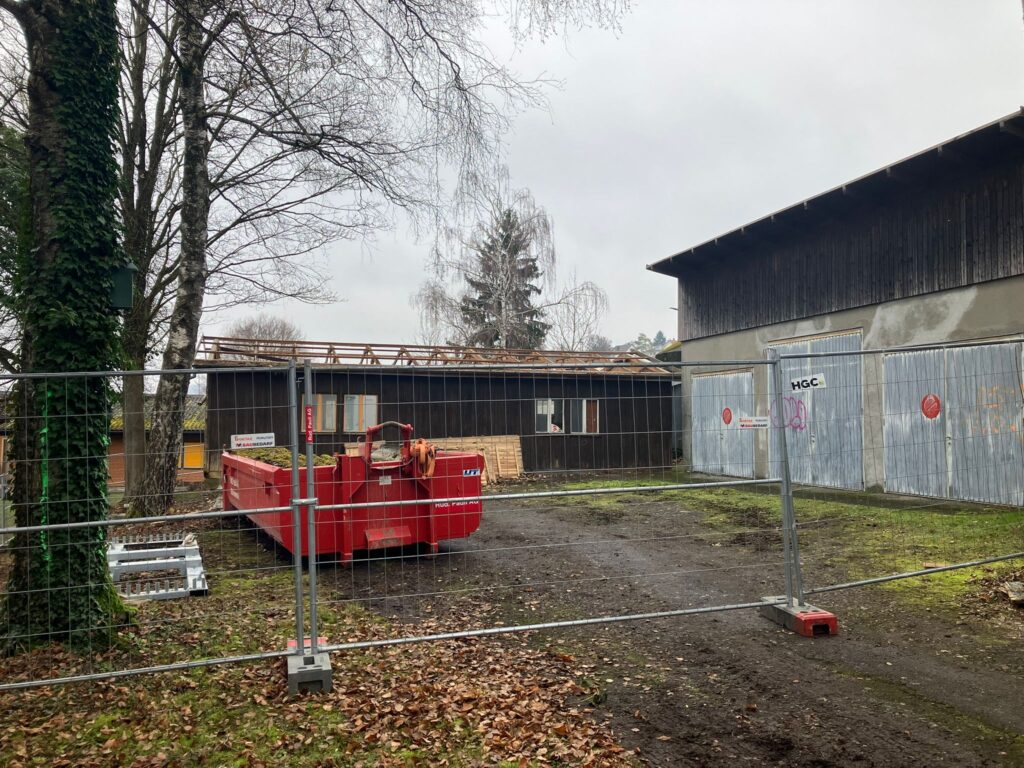

12.12.2025 Dacheindeckung weg und Zaun montiert

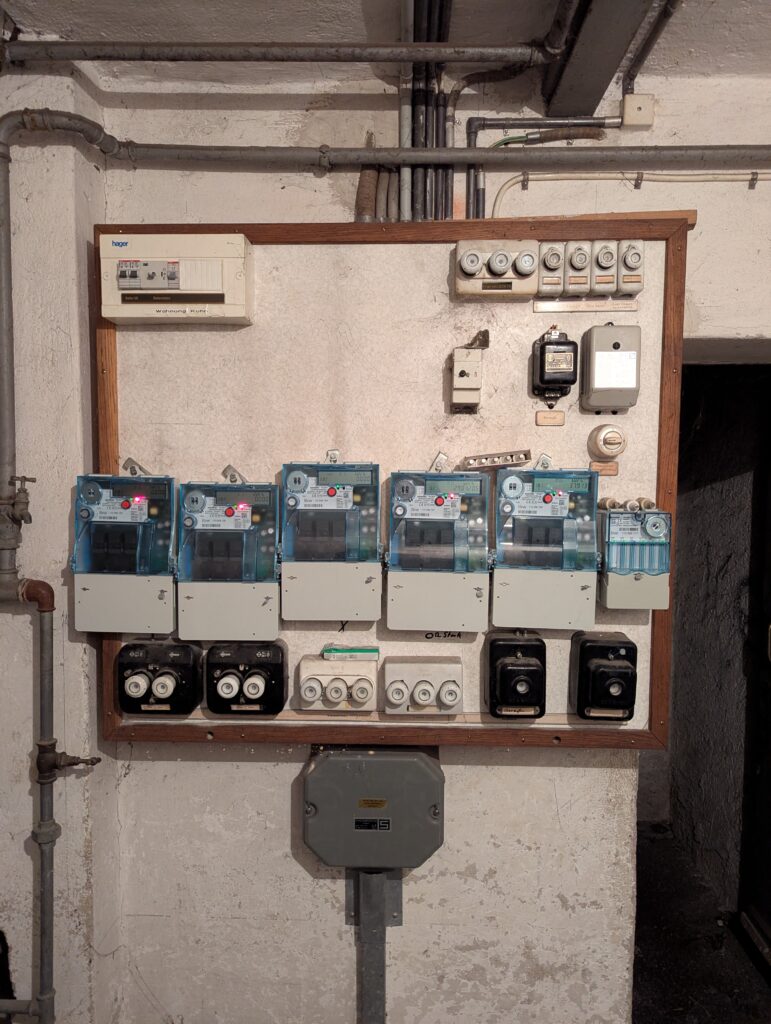

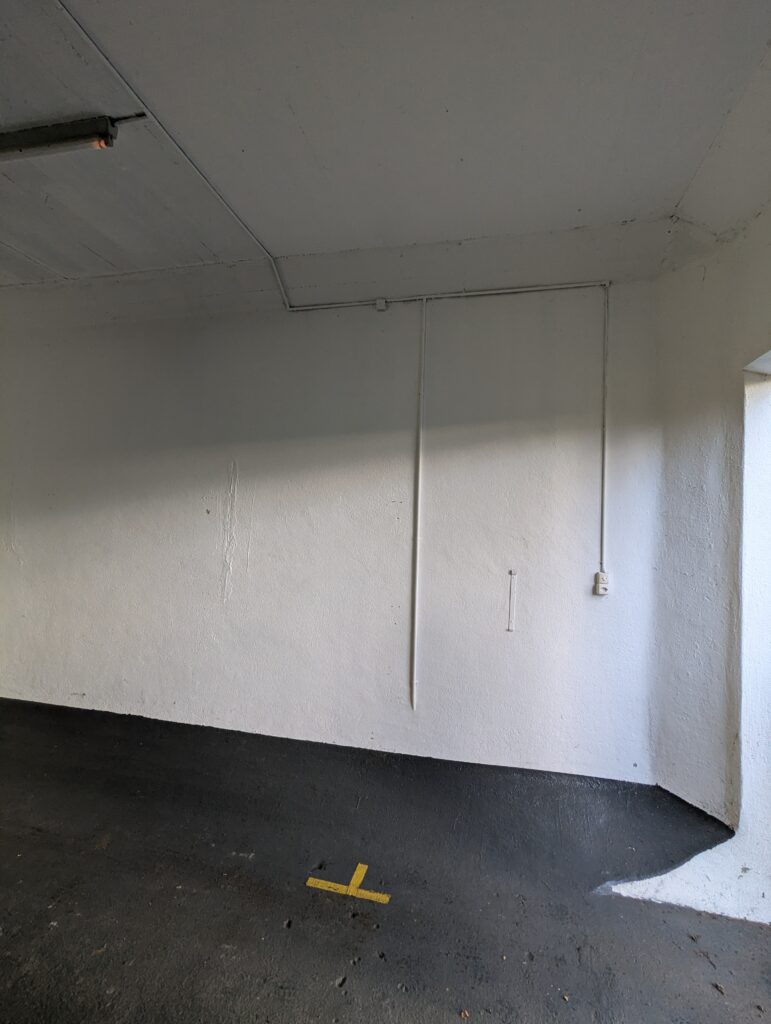

17.11.2025 Strom in der Zivilschutzanlage demontiert

4.11.2025 Bienli Container entfernt

28.10.2025 Zudecken der Gas-, Wasser und Elektroanschlüsse

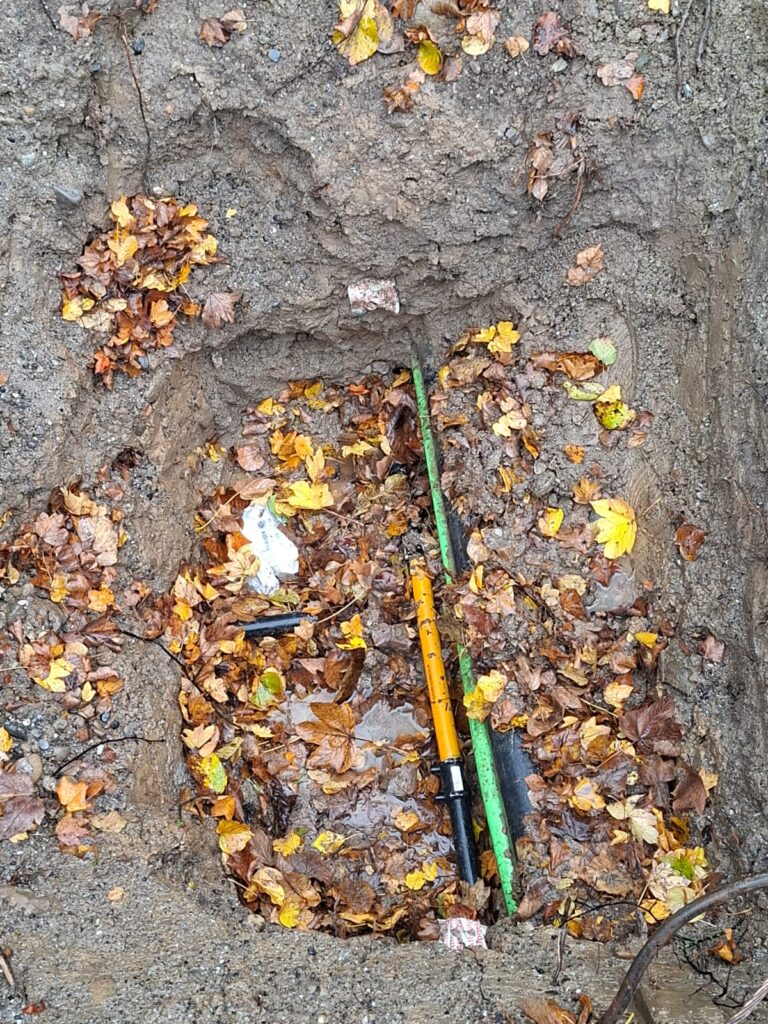

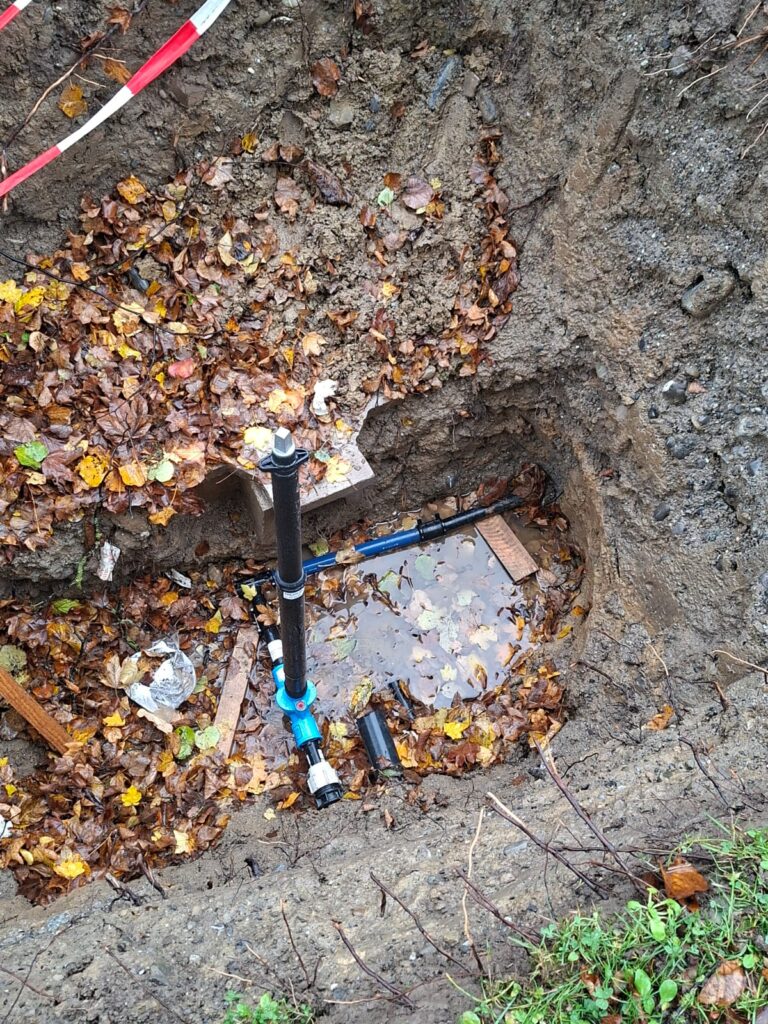

27.10.2025 Wasser abgehängt und neuer Schieber montiert

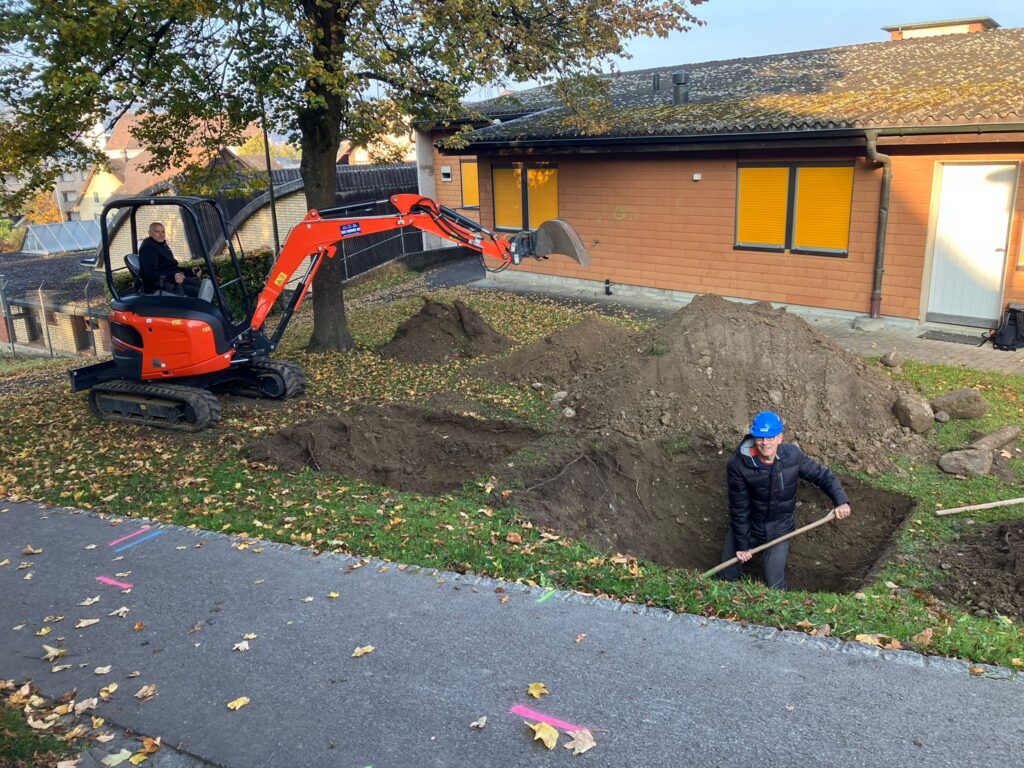

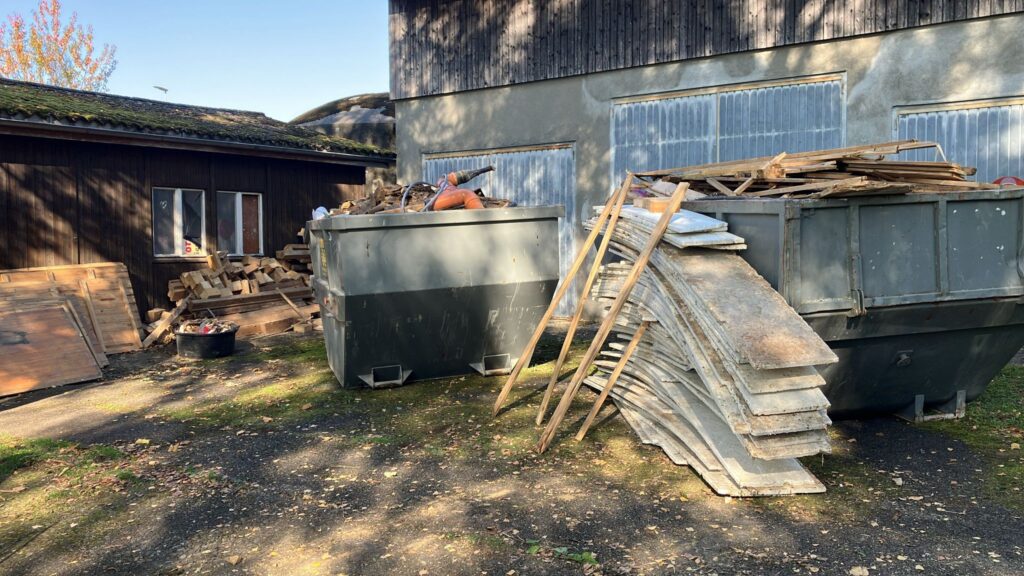

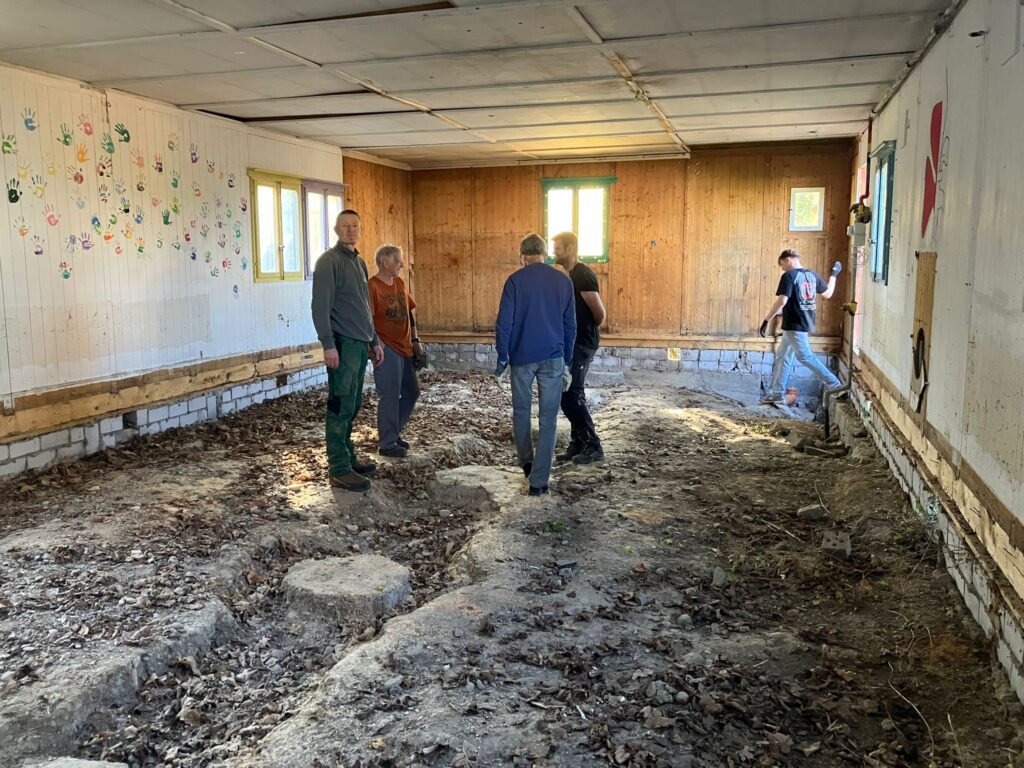

17.10.2025 Grosse Abbruch- und Umgebungsarbeiten

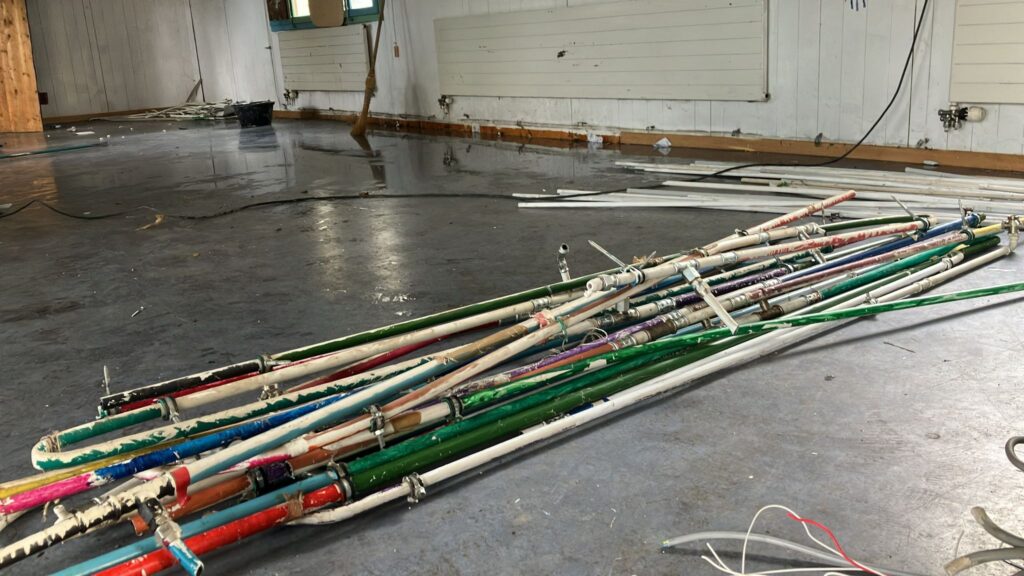

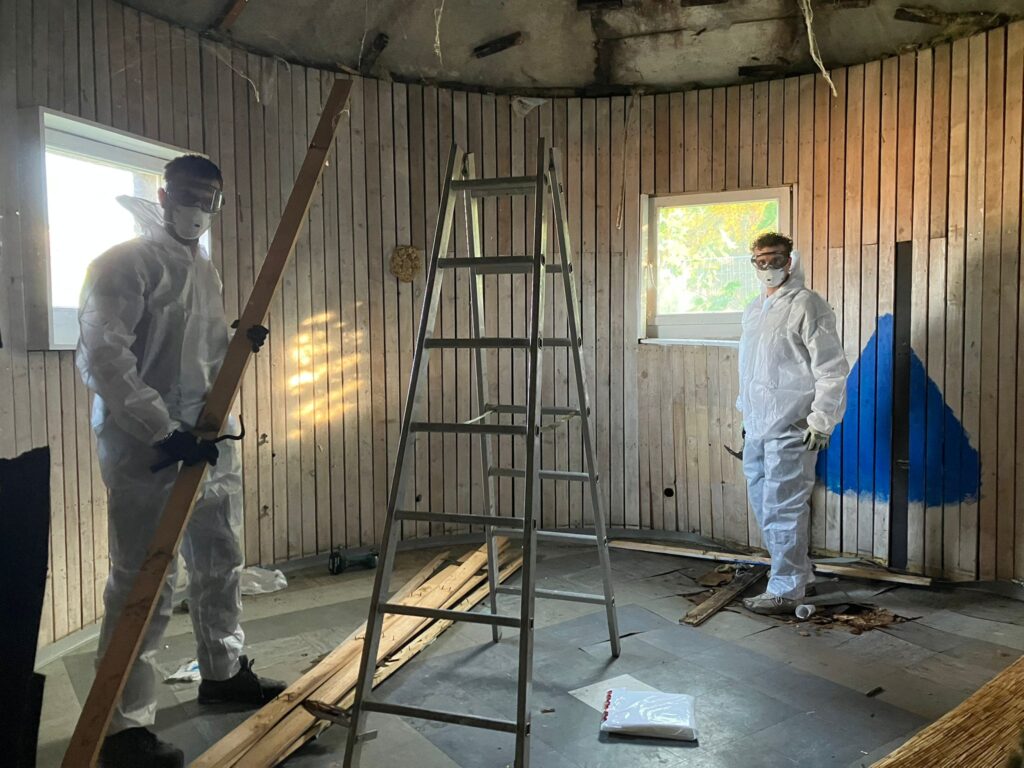

11.10.2025 Asbestsanierung, Heizung und Sanitärrückbau

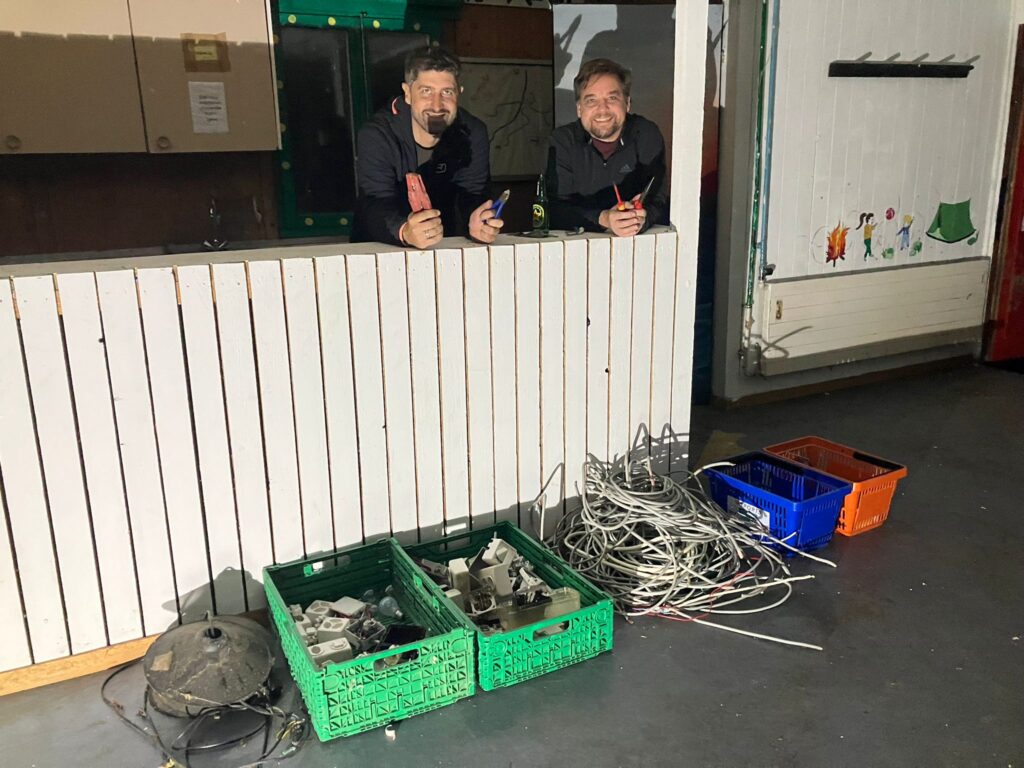

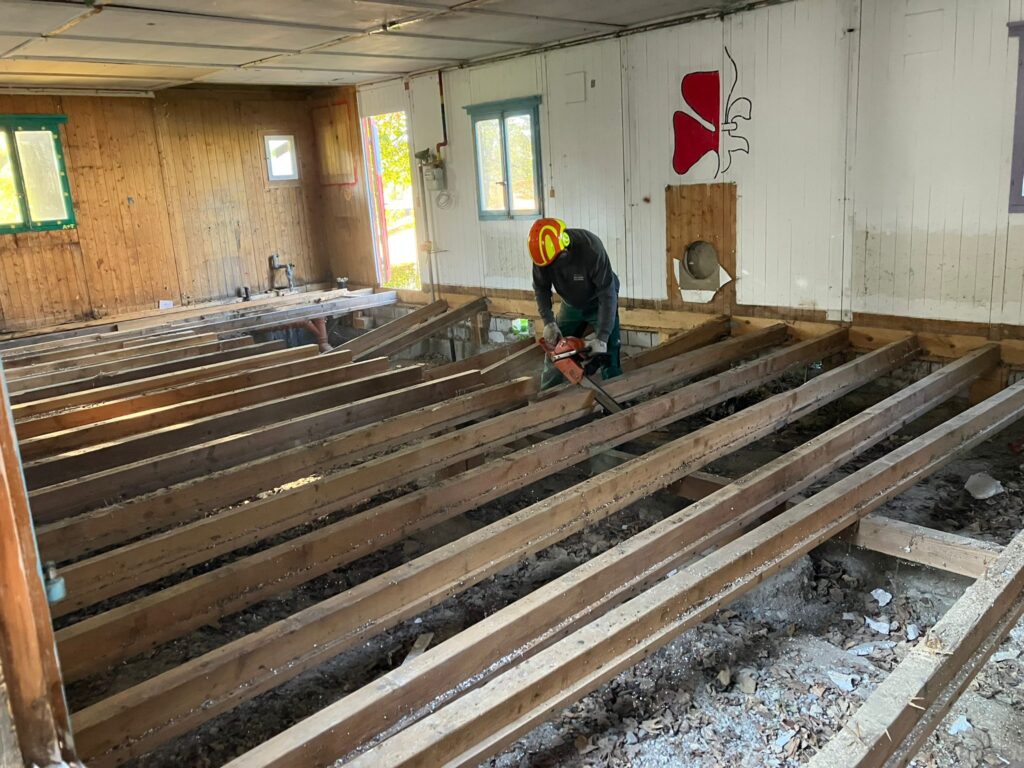

8.10.2025 Elektro Entkernung

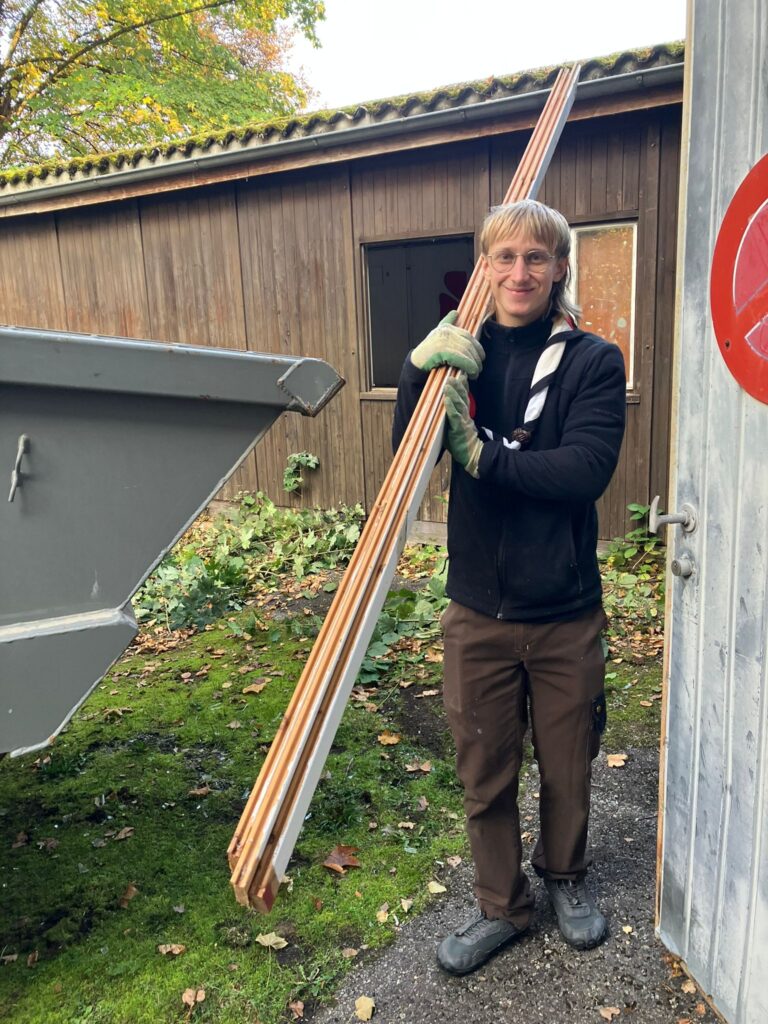

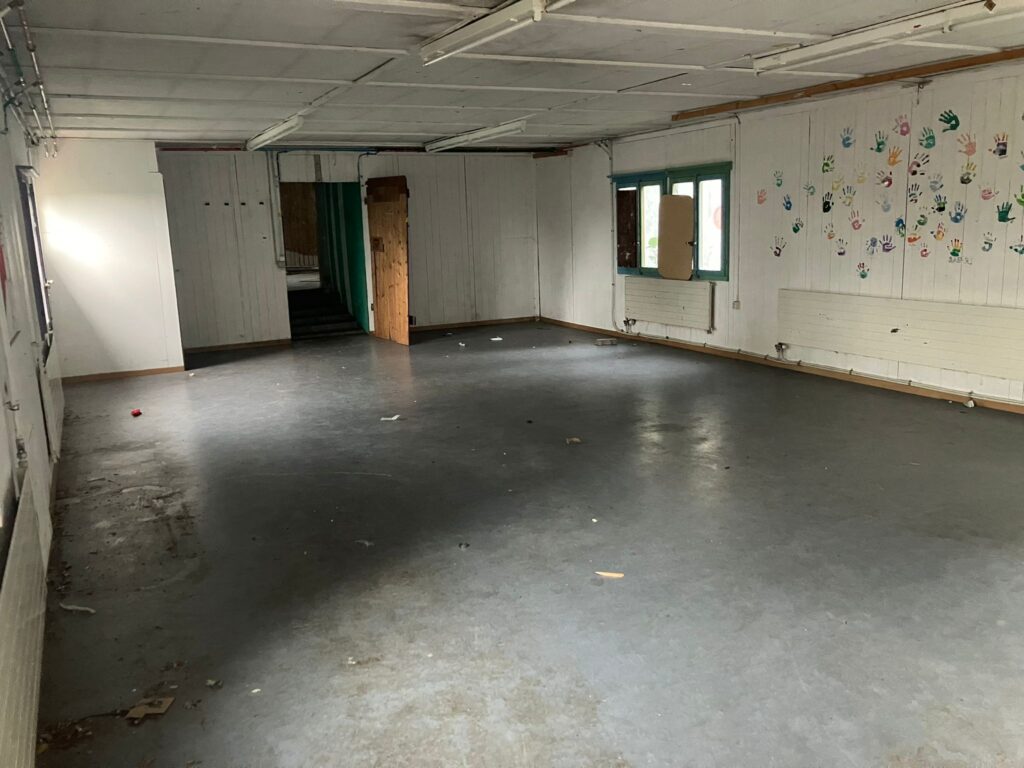

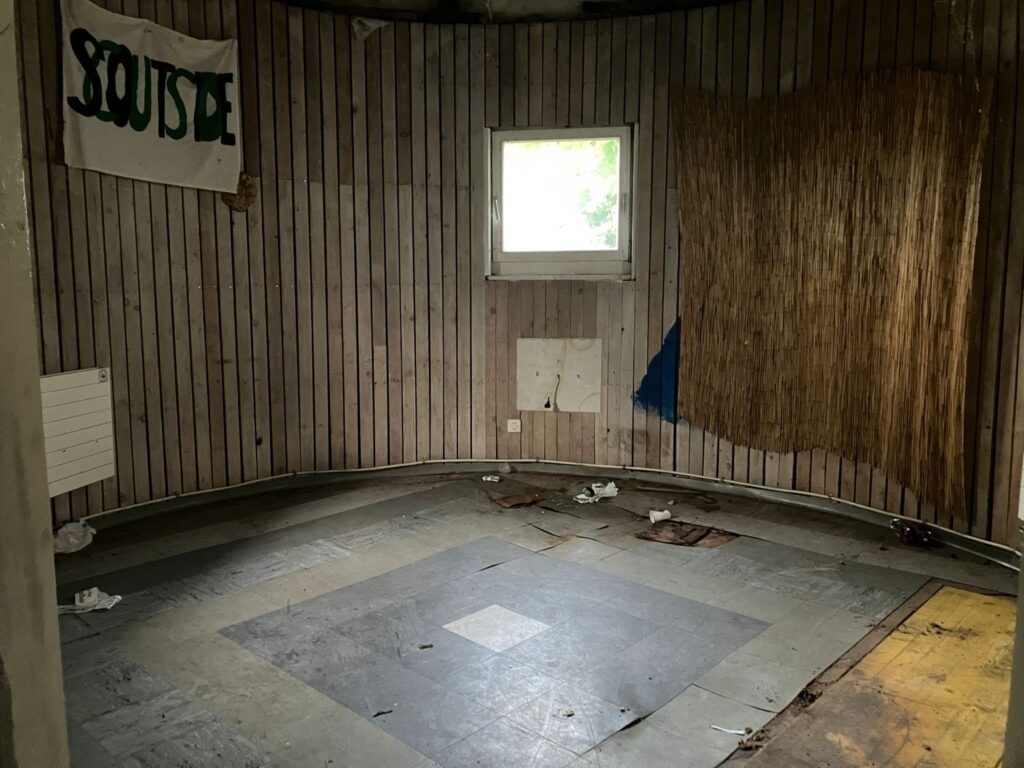

3.10.2025 Pfadi räumt das Pfadisliheim leer
